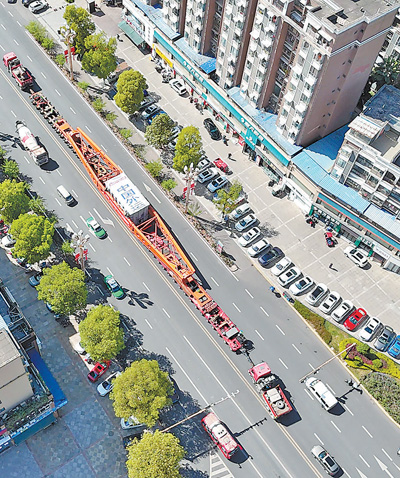

天府南1000千伏变电站大型变压器运输途中。 近年来,随着我国基础设施提升和大型机械设备应用步伐加快,大件运输市场需求显著增加,覆盖领域更广,成为现代物流和供应链的重要组成部分。大件运输,难度不小,怎样运输? 百米余长的风电叶片、重达百吨的换流变压器、容积超千立方米的液氮储罐……运载这些形态各异的“大块头”,需要物流行业的“特种兵”——大件运输出手,将它们从工厂车间运出,翻越崇山峻岭、穿过桥梁隧道,甚至发往大洋彼岸。 特色在“大”、关键在“运”,大件运输是指载运不可解体物品的超限运输,至少满足下列情形之一:其车货总高度从地面算起超过4米、车货总宽度超过2.55米、车货总长度超过18.1米、车货总质量超过49吨。 运输这些“大块头”,需要面对哪些挑战,克服怎样的难题? 跨越3000公里,历时38天 百吨变压器“入川记” “变压器就位完毕,机具人员退场!”4月16日16时,随着现场指挥人员一声令下,一场自东向西跨越多省份、前后历时38天的大件运输项目正式宣告完成。算下来,全程运输距离长达3000公里,堪称目前国内多式联运中运输条件最复杂、运输难度最高的大件运输项目之一。 今年2月,国家电网川渝特高压工程天府南1000千伏变电站大型变压器运输工程开启。承运单位要将数台单体重达345吨的变压器,从江苏常州运抵四川乐山井研县工程现场。 “作为国家重点工程,天府南变电站新建工程计划于今年底建成投运,这意味着项目周期短、运输任务紧,必须周密策划方案,精心组织运输,充分协调各方资源、保通保供。”项目总指挥郝厚森说。 从启运地到目的地,迢迢数千公里,采用水陆联运方式分两程运输:第一程,自常州工厂车板接货后,公路运输至常州输变电重型大件码头,卸车装船转内河运输至镇江二重码头,随即换装川江专用船舶进入长江主航道至四川宜宾港;第二程,自宜宾港吊装上岸后,换装桥式运输至井研县,采用SPMT自行式液压平板车转运进项目现场。 全程四次换装,多种方式联运,但这并非此次运输的最大难点。第一程公路段为大件专用道路,水路段以长江航道为主,虽然运输环节多,但总体难度不大。进入第二程,路况变得复杂,运输难度陡增。 3月15日,从江苏常州一路远道而来的变压器,在宜宾临港码头卸下,被装上近百米长的桥式承载梁汽车列车,进入最后一段156公里的公路运输。 “这段路程最后16公里属于村镇盘山公路,要经过3座桥梁、36个弯道,211处空中障碍和两处极窄路段,运输难度极大。”胡洪说,为保障运输顺利进行,承运单位积极协调交通、公安、电力等多部门通力协作,制定出了安全可行的运输保障措施——路窄弯急,拓宽改造;桥梁承载力不足,加固提升;沿途净空不足,架高、排障处理。 克服重重挑战,变压器顺利抵达项目现场就位。不久的未来,它们将在这里源源不断输变电,为成渝地区双城经济圈提供电力保障。 (未经允许 禁止转载)
