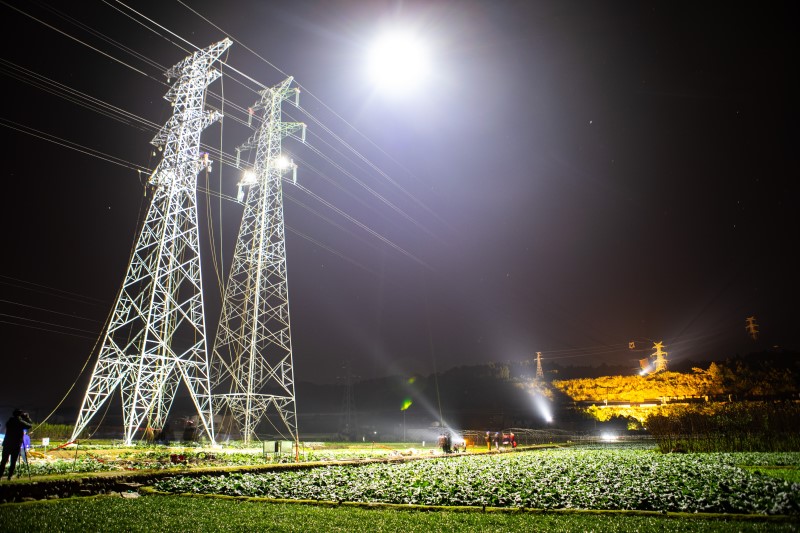

11月26日凌晨,位于四川省绵阳市游仙区天林村的220千伏百永线5号至9号跨越高铁施工作业现场,在“蜘蛛侠”移动式智能照明平台和无人机探照灯的照射下,张力机、牵引机有序作业,一派繁忙景象……抬眼望去,涪江河右岸的GN6铁塔组建完毕,铁路上方的封网弧垂已满足净空距离要求,为接下来的N6旧塔至GN6新塔移线工作做好了充足准备。 220千伏江乐线、百永线为同塔双回线路,分别是江油天明发电厂至500千伏富乐站、220千伏百胜站至220千伏永兴站联络线,该线路横跨涪江河和西成高铁。为提升迎峰度冬期间设备供电可靠性,保障春运期间铁路运行安全,国网绵阳供电公司计划对220千伏百永线开展提升“三跨”安全水平专项施工,新建1基N6大号侧双回耐张塔、拆除原N6双回直线塔、更换一根导线及地线,提高线路安全运行水平。 为不影响铁路的正常运行,绵阳公司大多利用凌晨高铁停运开展夜间施工。此次220千伏百永线5号至9号跨越高铁施工为期8天,其中凌晨施工共有5天。在26日凌晨,绵阳公司近30名作业人员在张力场、牵引场2个点位,通过以旧渡新的方式开展导线、OPGW光缆更换等工作。地面两台绞磨机相互配合,轮换收紧磨绳的方式将导地线从N6旧塔移至GN6新塔,随后塔上人员用蛇皮网套将新旧导线完成连接。 为确保高质效推进施工进度,自开工建设以来,绵阳公司提前部署、周密安排,从现场风险查勘、人员设备投入、应急处置措施等方面,深度剖析、反复验算,编制详尽完备的施工方案。此外,该公司多次协调沟通西成铁路成都供电段、绵阳车务段等部门,积极争取施工时间,全方位保障施工顺利进行。 今年以来,绵阳公司持续优化电网结构,有序推动重点工程建设,高质量建成3项迎峰度冬保供项目,全年新增线路95.15公里、变电容量55万千伏安,12月底前完成604项电网设备秋检工作,提升各级电网供电能力,为迎峰度冬增添充足“底气”。 (未经允许 禁止转载)
