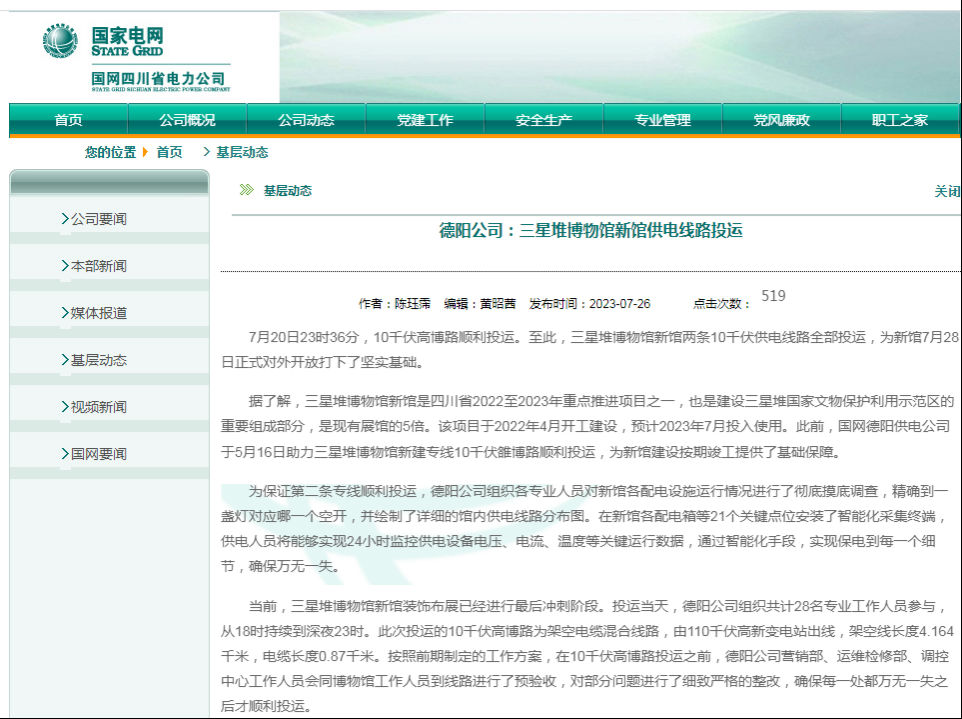

7月20日23时36分,10千伏高博路顺利投运。至此,三星堆博物馆新馆两条10千伏供电线路全部投运,为新馆7月28日正式对外开放打下了坚实基础。 据了解,三星堆博物馆新馆是四川省2022至2023年重点推进项目之一,也是建设三星堆国家文物保护利用示范区的重要组成部分,是现有展馆的5倍。该项目于2022年4月开工建设,预计2023年7月投入使用。此前,国网德阳供电公司于5月16日助力三星堆博物馆新建专线10千伏雒博路顺利投运,为新馆建设按期竣工提供了基础保障。 为保证第二条专线顺利投运,德阳公司组织各专业人员对新馆各配电设施运行情况进行了彻底摸底调查,精确到一盏灯对应哪一个空开,并绘制了详细的馆内供电线路分布图。在新馆各配电箱等21个关键点位安装了智能化采集终端,供电人员将能够实现24小时监控供电设备电压、电流、温度等关键运行数据,通过智能化手段,实现保电到每一个细节,确保万无一失。 当前,三星堆博物馆新馆装饰布展已经进行最后冲刺阶段。投运当天,德阳公司组织共计28名专业工作人员参与,从18时持续到深夜23时。此次投运的10千伏高博路为架空电缆混合线路,由110千伏高新变电站出线,架空线长度4.164千米,电缆长度0.87千米。按照前期制定的工作方案,在10千伏高博路投运之前,德阳公司营销部、运维检修部、调控中心工作人员会同博物馆工作人员到线路进行了预验收,对部分问题进行了细致严格的整改,确保每一处都万无一失之后才顺利投运。 投运结束后,德阳公司与馆方共同进行了高压备自投功能调试、应急发电机启动调试、核实新馆UPS供电负荷、新馆UPS柜接入安装施工等工作。为确保博物馆供电可靠性,博物馆高压双电源互为备供自动切换,动作时间仅为2秒,馆内两个低压配电室均配备两台变压器,实现失压15秒自动切换,同时配备应急发电机、UPS电源等保障重要负荷。 (未经允许 禁止转载)
