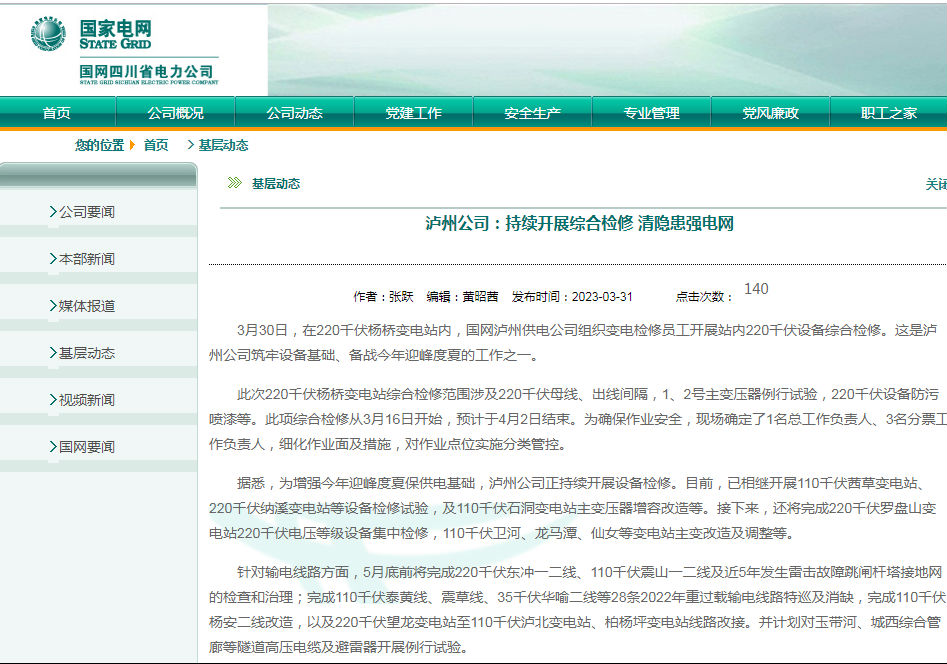

3月30日,在220千伏杨桥变电站内,国网泸州供电公司组织变电检修员工开展站内220千伏设备综合检修。这是泸州公司筑牢设备基础、备战今年迎峰度夏的工作之一。

此次220千伏杨桥变电站综合检修范围涉及220千伏母线、出线间隔,1、2号主变压器例行试验,220千伏设备防污喷漆等。此项综合检修从3月16日开始,预计于4月2日结束。为确保作业安全,现场确定了1名总工作负责人、3名分票工作负责人,细化作业面及措施,对作业点位实施分类管控。

据悉,为增强今年迎峰度夏保供电基础,泸州公司正持续开展设备检修。目前,已相继开展110千伏茜草变电站、220千伏纳溪变电站等设备检修试验,及110千伏石洞变电站主变压器增容改造等。接下来,还将完成220千伏罗盘山变电站220千伏电压等级设备集中检修,110千伏卫河、龙马潭、仙女等变电站主变改造及调整等。

针对输电线路方面,5月底前将完成220千伏东冲一二线、110千伏震山一二线及近5年发生雷击故障跳闸杆塔接地网的检查和治理;完成110千伏泰黄线、震草线、35千伏华喻二线等28条2022年重过载输电线路特巡及消缺,完成110千伏杨安二线改造,以及220千伏望龙变电站至110千伏泸北变电站、柏杨坪变电站线路改接。并计划对玉带河、城西综合管廊等隧道高压电缆及避雷器开展例行试验。

此外,泸州公司还计划在5月底前实现268处“三跨”隐患清零,结合2022年迎峰度夏台区运行情况,开展长期轻载和重过载配电变压器台账清理,6月底前完成对应变压器荷容轮换。

今年以来,泸州公司针对去年迎峰度夏期间电网存在的问题,大力推动电网补强措施有效落地,计划在6月30日前完成73条补强措施。同时,还将大力推进220千伏罗盘山变电站新增第三台主变,110千伏医教园输变电及其配套等工程建设,确保工程在迎峰度夏前完成,进一步增强泸州电网供电能力。
