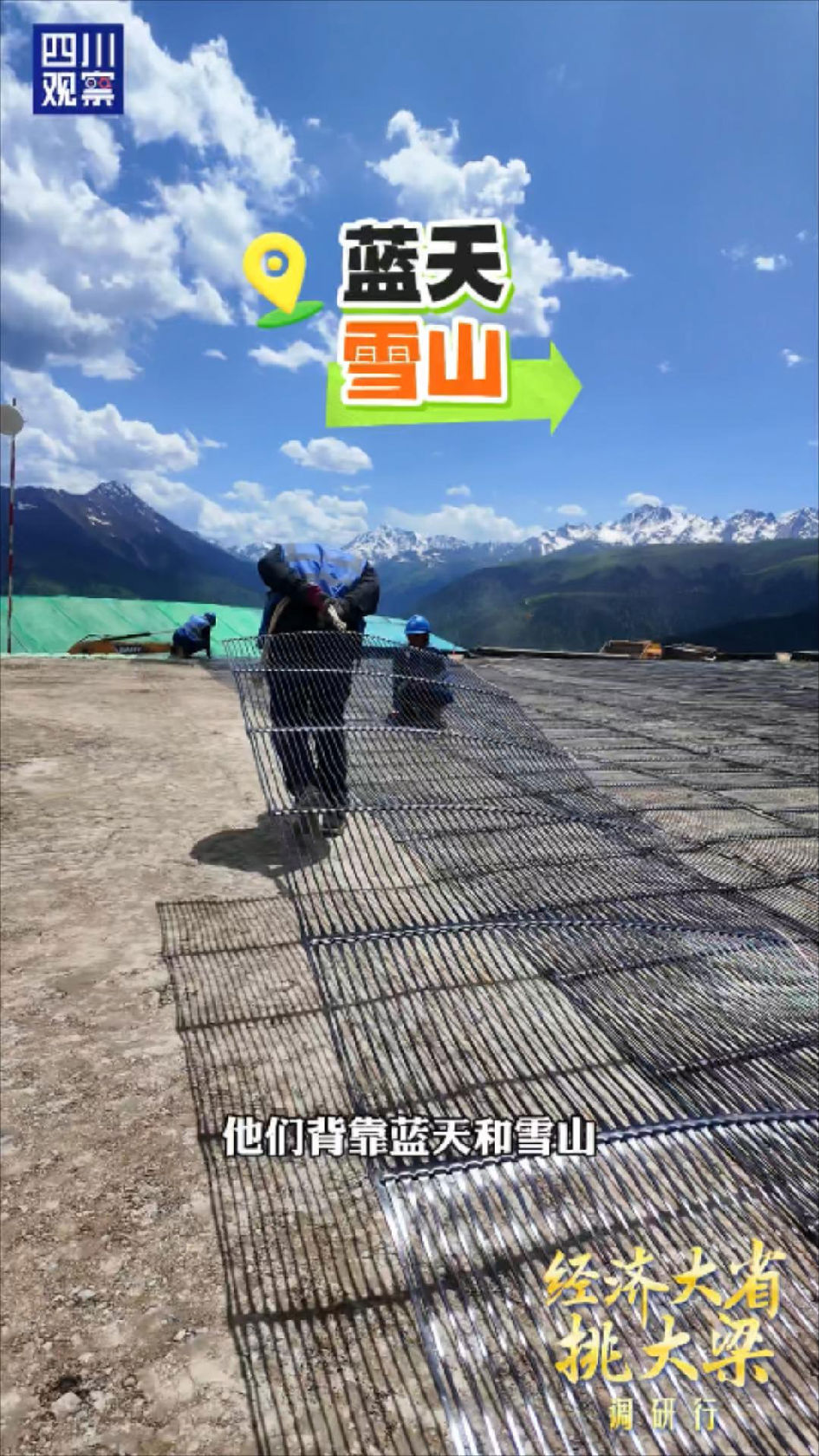

在阿坝州理县米亚罗镇,海拔3620米的山顶,阿坝1000千伏变电站新建工程正在加紧建设。极目远眺,群山环绕,雪山连绵,与美景形成反差的,是工程所面临的世界特高压变电站建设“五最挑战”:最高海拔、最复杂地质、最大土方量、最高填方边坡,以及最复杂进站道路和水源。 由于海拔高,低压缺氧、昼夜温差大成为常态。工程上山的道路异常艰难,不到八公里的山路,海拔却提升近一千米,多处路段陡峭,常常需要“极限会车”。 山顶地质情况异常复杂,站址覆盖三条冲沟,进站道路经过滑坡体,各类岩层破碎,施工难度极大。就在上个月,这里的246根抗滑桩(键)全部浇筑完成,为填方边坡提供关键支护。“前期成桩最长耗时15天,后来我们优化了施工工艺,增加护壁桩和高压旋喷注浆预加固,成桩速度提升到了2天每根。”阿坝1000千伏变电站新建工程场平施工项目副经理李强介绍。 尽管面临诸多挑战,但建设者们并未退缩,各项施工工作有序推进。在项目的施工日志上,详细记录了这期间的天气情况:累计遭遇暴雪12场、暴雨7次、零下15度的极寒天气18天,可以想象工程的艰难。 目前,工程的各项工作正在有序推进,场平总体进度已完成近60%。“施工项目部的545人、102台机械正全力以赴,按照10月底完成场地移交的目标推进。”阿坝1000千伏变电站新建工程场平施工项目副经理孙浩尹告诉记者。 阿坝-成都东1000千伏特高压交流输变电工程,横跨4个市(州)11个区(县),线路工程全长双回371.7公里。眼下,一座座铁塔也正在崇山峻岭间拔地而起。 据悉,工程预计2026年底建成投运,年输电量将超过150亿千瓦时,可直接将川西清洁电能送至环成都城市群负荷中心,将成都电网承载能力提升至2600万千瓦,完善成都、重庆相对独立互联互济的“立体双环”网架结构。“届时,阿坝—成都东工程将与甘孜—天府南—成都东工程一道形成双送端共同出力的全省电力保障新格局,有力支撑成渝地区双城经济圈建设和‘西电东送’能源战略布局。”国网四川省电力公司建设分公司业主项目部技术管理胡哲夫说。 如果不是亲眼所见,很难想象这座超级工程背后的艰难。从雪山之巅到城市街巷,从建设者的双手到千万家庭的灯光,阿坝1000千伏变电站的每一步成长,都在书写着清洁能源的传奇。让我们一起期待这座“电力巨擘”建成投运的那一天,见证清洁能源点亮更多美好生活! (未经允许 禁止转载)
