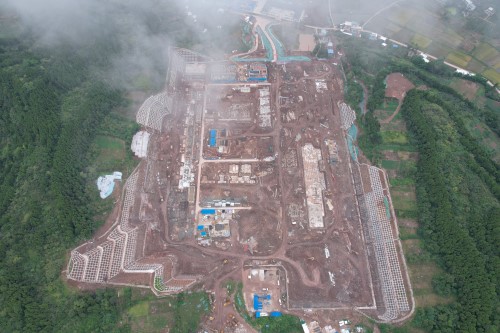

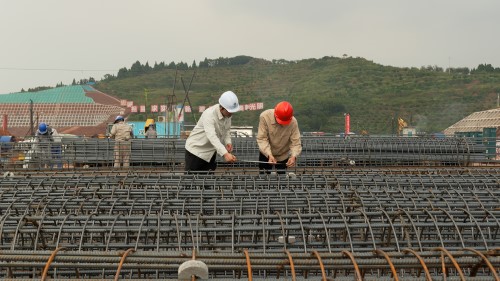

“1000千伏GIS底板基础浇筑注意混凝土输送节奏,要保证大体积混凝土供应稳定。作业人员要穿戴好绝缘胶鞋、手套等,振动棒快插慢拔,确保振捣密实……”10月10日,在四川省乐山市井研县川渝特高压交流工程天府南1000千伏变电站新建工程施工现场,国网四川建设分公司现场工作负责人正细致检查工程土建作业情况。 天府南、成都东1000 千伏变电站新建工程均是川渝特高压交流工程的关键节点。国庆节前夕,经努力建设,两新建工程的桩基工程提前完工,分别较计划时间提前15天和25天。目前,已全面进入土建施工阶段,为顺利完成年度建设目标打下坚实基础。 据了解,天府南1000千伏变电站新建工程桩基数量总计5349根,成都东1000千伏变电站新建工程桩基数量达7095根,混凝土总量超过4万方。建设中,国网四川省电力公司克服诸多问题,合理规划工期,积极沟通协调,充分保障人、材、机各项资源配备,确保桩基工程高效完成。 在5月中旬,桩基工程开工前夕,天府南1000千伏变电站施工运输最优路线所经过的乐山童天街大桥,被判定为“危桥”,并被当地实施交通管制,而此时距桩基开工的时间已不足15日。 为解决这一运输难题,从5月至今,作为项目业主单位的建设分公司一方面积极寻找适合替代的快速绕行路线,保障材料运输供应,一方面着手跟进和促成有关单位对童天街大桥实施的加固工作,确保后续土建、大件运输不受影响。 面对运输条件不足的问题,建设分公司还联合相关方制定专项方案,对于运输空间需求“超宽、超长”的运输任务,采取“在难以转弯、陡坡、限高处,机械先部分下车,实施分开运输通过后再整体上车”的方式通过道路狭窄处。最终,13台承载着施工机械的车辆顺利抵达作业现场,确保了桩基顺利开工。 据了解,天府南、成都东1000千伏变电站目前电气安装工程前期准备工作也在稳步开展中,首批电力构架已经从青岛运输到乐山市,为下一步的电气安装环节做足准备。 (未经允许 禁止转载)
