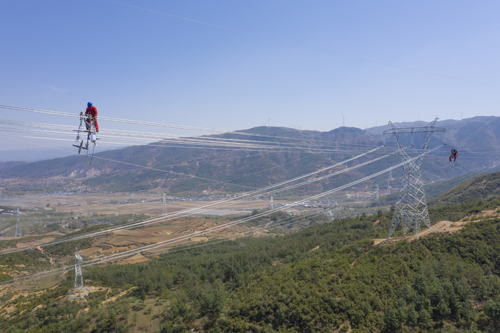

编者按:2021年是中国共产党建党100周年,为献礼党的百年华诞,白鹤滩接网与杨房沟送出、雅中特高压等工程投运,以及天府新区公园城市“碳中和”示范区建设将以“6·30”为重大节点,各参建单位开始打响百日攻坚大会战。在此过程中,“新四直”等工程建设将为当地经济发展和百姓生活带来深远的影响和改变,天府新区公园城市“碳中和”示范区将打造四川能源互联网实践新样板,为挖掘先进典型,讲好工程故事,弘扬党员先锋精神,展现攻坚克难的壮丽画面,本网推出“百日攻坚”专栏,敬请关注。 5月27日18时58分,随着布拖换流站一期N1—NL16(NR16)放线区段最后一根光缆牵引到位,白鹤滩电站接入四川主网500千伏工程按计划完成阶段目标,标志着整个工程进入了全力冲刺阶段。接下来的20余天时间,建设现场还将应对后续任务繁重、消缺验收要求高、联调工作复杂等困难和挑战。 施工任务依然重 “虽然线路新建段已经全线贯通,但落在我们肩上的担子并没有减轻,还需要开展一系列工作。”国网四川省电力公司建设分公司业主项目部经理周雄军介绍,“接下来的工作计划甚至细化到按小时来排,感觉时间非常紧张。” 目前,虽然工程进度令人满意,但在周雄军脸上看不出一丝的放松。由于白鹤滩接网工程的重要性,关门工期需要刚性控制,保障白鹤滩水电站如期发电是所有参建单位全力以赴的奋斗目标,也是国网四川省电力公司作出的庄严承诺。 据悉,由于攀西电网非常复杂,是许多“西电东送”特高压线路的命脉,为了电网运行安全,经过反复优化和协调确定停电计划,剩余工作须在严格满足停电计划的前提下有序推进。线路部分按计划停电后,实施导线及光缆π接入新建线路施工,同时已放线段正在开展断线、紧线、附件安装等工作;变电部分还需要开展保护改造、通讯设备安装,以及融冰管母、刀闸、线路等设备连线接入等工作。 消缺验收要求高 “工程施工完成后须开展相关验收工作,包括施工质量验收,环保、水保、档案等专项验收及工程整体竣工验收,各项验收要求均很高,必须全部满足条件后方可投入运行。”建设公司负责人介绍。“由于白鹤滩接网工程还涉及到保障白鹤滩水电站将来所发水电的安全送出,相关消缺验收要求更高。” 不仅为了保障白鹤滩水电站能够按期发电,还为了保障将来白鹤滩的水电能够安全、可靠送出,建设公司等参建单位勠力同心,在项目中调集精干力量,集中投入优势资源,建立高效管理流程,创新开展随工验收,全力确保工程安全、优质、“零缺陷”完成投运。 据悉,工程验收需要在施工单位自检、复检、专检的基础上,开展监理初检、业主预验收、省公司质监中心站验收,以及最终的交接验收。在验收过程中还需要针对发现的问题、缺陷进行整改。按照计划安排,所有验收消缺整改工作将在6月15日前完成,包括环保、水保等验收也在朝着既定目标有序开展。 工程系统联调复杂 “工程施工完成后,相当于完成了‘硬件’部分,要想工程投运,还需要完成‘软件’部分,这也是整个工程最复杂、技术含量最高的部分。”建设公司负责人介绍。 据悉,联调工作主要包括保护、信通、安控以及与白鹤滩水电站的系统联调等内容,且联调工作之间环环相扣,特别是安控联调最复杂,涉及月城和普提500千伏变电站等多个变电站,且需要多个厂家和调试单位配合。完成系统联调后,工程才具备带电投运条件。 尽管接下来工程面临时间紧、任务重、投运要求高等困难和挑战,但现场1500名参建人员士气高涨、干劲十足,将全力冲刺,朝着工程投运既定目标奋进,全力服务白鹤滩水电站顺利发电。
