【百日攻坚】攻坚山区架线施工的“难”与“繁”

发布日期: 2021-05-27

        编者按:2021年是中国共产党建党100周年,为献礼党的百年华诞,白鹤滩接网与杨房沟送出、雅中特高压等工程投运,以及天府新区公园城市“碳中和”示范区建设将以“6·30”为重大节点,各参建单位开始打响百日攻坚大会战。在此过程中,“新四直”等工程建设将为当地经济发展和百姓生活带来深远的影响和改变,天府新区公园城市“碳中和”示范区将打造四川能源互联网实践新样板,为挖掘先进典型,讲好工程故事,弘扬党员先锋精神,展现攻坚克难的壮丽画面,本网推出“百日攻坚”专栏,敬请关注。

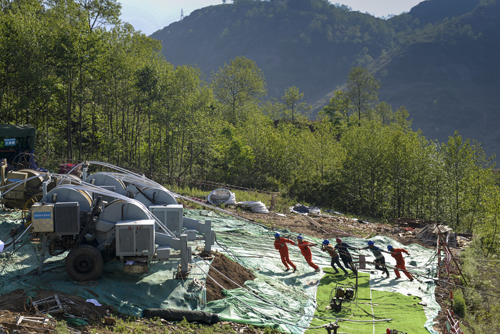

“马上牵引绳要放完了,导线即将出线。张力场和牵引场相关人员注意配合!”5月24日上午10时,天色灰蒙,凉风习习,国网四川电力送变电建设有限公司放线班的高东全在施工现场手持对讲机喊话。高塔下是分散在各处的守塔护线人员,大家全神贯注原地伫立。

三天前,随着“轰鸣”的马达声,开启了布拖换流站二期500千伏配套工程最后一个放线区段,ABN000—ABN008区段的施工作业。该区段是布拖换流站二期500千伏配套工程最后一个放线区段,为同塔双回线路,共计6相导线,因为跨越次数最多,难度最大,施工内容也最繁琐。


“山区架线复杂性多,由于输电线路通道受地形及已有线路影响,此次跨越较多,跨越处转角很大。”高东全介绍,此次作业的放线区段涉及多处连续跨越,导线需要下穿±800千伏锦苏特高压直流线路,且连续跨越500千伏、220千伏线路4次。因此,该区段成为布拖二期换流站500千伏配套工程中放线阶段的重中之重。

之前经协调,项目部最后接到的停电准许时间为5月20日至6月1日,仅有10天。这10天对布拖二期换流站500千伏配套工程项目经理王培而言,已是来之不易,这是经历多次协调后的结果。

从去年10月起,王培一行就按接到的停电计划开始着手草拟跨越施工工作计划和施工方案。今年4月初,因停电时间变化不确定,为确保规定时间内的高效严谨,经讨论后,王培果断缩短区段,将原有的ABN000—ABN013区段改为ABN000—ABN008区段,又将参与施工人员与机具设备按双倍进行配置,并增加后勤保障组用于及时补充,为施工做足功课。

针对此次施工中多次跨越的难点,项目部改变传统的先放线后紧线模式,以铁塔为基准,左边进行放线,右边进行紧线、附件安装。整个过程采用张力放线,紧跟“六步走”:由无人机将一级绳越过一基基铁塔,由塔上人员将其固定至放线滑车上,然后由一级绳换成较粗的二级绳,再由二级绳换成更粗的三级绳,再连接小牵绳、大牵绳,最后由大牵绳牵引四根导线完成跨越施工。

加大投入的人力成本一方面暂缓了时间被压缩后的压力,也为安全上紧了发条。但是,最难预料的,还是多变的天气。“风和雨经常突如其来,但凡好天气,项目部都在埋头抓作业、抢时间。”布拖二期换流站500千伏配套工程副总工钟磊说。在这里,随时都可能刮起六、七级的大风,极易引起线路跳槽。一天中遭遇四季的变化,是山区特有的天气常态,施工需要精准判断,这也加大了有效时间管控压力。

转角塔ABN004守塔高空人员文庆贵、吕厚伦是高空作业熟手,不到10分钟就到达横担作业。中午12时,放线持续进行,他们要继续在塔上盯着滑车,随时准备调整滑车角度,午饭也在80米的高空草草解决。在工程现场,“抢时间”成为不同层级、不同作业人员的共识。

目前,布拖二期换流站500千伏配套工程ABN000—ABN008区段已完成4相导线放线工作,为工程全线竣工发起最后冲刺。
