【电亮大运会】红砂投运画句号 大运保障迈新阶

发布日期: 2021-03-25

        编者按:第三十一届世界大学生夏季运动会(以下简称“大运会”)将于2021年8月18日至8月29日在四川成都举行。届时来自全球150多个国家和地区近万名大学生运动员将汇聚天府同台竞技。做好大运会这项国际级盛事的保供电工作,是党和国家赋予的重大政治任务。公司立足于电网安全运行,做好最高等级保电工作响应,以满足保电客户需求为目标,纵向贯通、横向协同,全力确保电力安全保障工作万无一失。为此,新开设“电亮大运会”专栏,以展示公司此项工作中的亮点和经验,敬请关注。

3月24日上午6时15分,国网天府新区供电公司220千伏桃红一、二线和两台主变顺利带电,标志着天府公司最后一个超长期项目———红砂220千伏输变电工程正式竣工投产,成都东安湖片区的电网网架“联盟”又多了一位“大将”。至此,保障大运会“一场三馆”的能源主动脉已初具雏形。

久久为功 善作善成

为确保大运会场馆以及赛事涉及地区可靠供电,在2020年8月,天府新区公司就以龙泉驿东安湖体育中心和成都大学大运村为核心,科学制定了“双源双环”供电模式。根据保电方案,东安湖体育中心分别由220千伏红砂站、110千伏林家堰变电站形成环网供电。同时220千伏红砂站还将作为林家堰变电站上级主供电源,由此,220千伏红砂变电站成了本次大运会保供电工作当之无愧的“主心骨”。


早在2016年5月,红砂变电站就已正式开工,并在2017年8月全面完工。但因该站的线路工程的规划路径与地方重要设施保护区域发生冲突,建设搁置。经过层层汇报、沟通、协调,终于在2018年完成相关建设手续。

2019年3月,成都正式获得2021年大运会举办权的消息传来,龙泉片区随即变成了建设的热土。“由于大运会总体建设需要,龙泉改造五环路,新建立交桥和扩建成渝高速与红砂站线路原有路径又有了冲突。”这对于天府公司项目管理中心员工杨成所在的基建团队提出了不小的挑战。“线路路径改变了,建设方式也要随之改变。我们第一时间就组织查勘修改,积极协调省公司完成重大变更,同时取得规划手续。”杨成说。

红砂站的线路横跨东安湖片区,涉及高速、立交、地铁和城市重点道路,施工难度大,建设过程中还面临工期紧张、外力破坏、多单位交错施工等系列问题。天府公司的电网建设者们主动联合成都市城投建设集团、龙泉驿建发集团等多个施工单位,多次组织现场会议沟通进度,及时开展施工纠偏,明确电力建设和道路施工管道施工先后顺序,确保各项工作按期推进。

正是有了一个个默默付出的电网身影,一项项行之有效的工作举措,红砂站终于2020年11月全线贯通。

全力以赴 尽锐出战

3月18日,在天府公司红砂220千伏输变电工程启动会上,生产验收组对本工程的验收工作做了简要汇报。据悉,该工程从2020年4月第一次预验收至2021年3月复验收,总计发现并处理800余项缺陷。由于红砂变电站的建设时间跨度大,设备长期室外放置,加之反措等技术标准的不断更新,验收、消缺工作面临着重重阻碍。

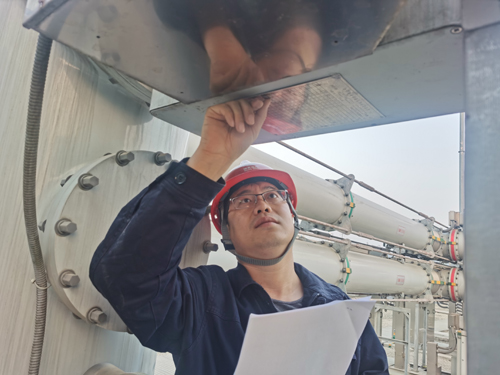

面对公司成立以来困难最大的一次投运,天府公司验收组各专业人员按照十八项反措、五通、森林防火等规程,编制标准化验收作业卡,严格把关红砂输变电设备质量。公司建设、运检、调控、物资、营销等多部门积极协同合作,通过设备分类、验收分组的方式开展交叉验收,采取清单责任制缺陷报送等方式,精确制定验收计划,闭环缺陷管理。不仅克服人手紧缺等困难,还以月分析、周计划、日管控的形式强化验收、消缺落实,确保严格按照目标时限扎实推进,全力以赴确保电网工程的投产。

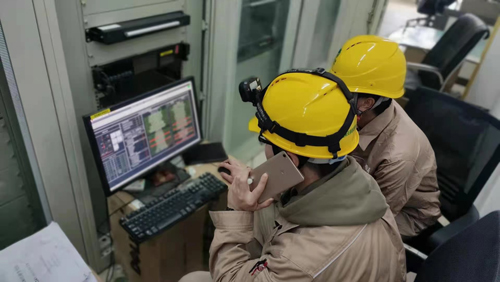

“全站监控信号核对正常,投运定值整定完毕,一二次设备已转热备用状态,本站已完成投运准备工作。”3月22日19时19分,公司变电运维三班值班人员林美涵向调控中心回复。经过各专业密切配合,红砂220千伏输变电工程完成最后的消缺工作,开始紧锣密鼓地开展次日的投产准备。现场工作人员再次开展电缆沟防火封堵、防小动物检查,与后台监控核对设备信号、一次设备对位、保护装置定值下装。成大事者也拘“小节”,安全工器具室、标识牌、接地线等工器具全部就位,办公用品、保安生活用品全部进场,站容站貌焕然一新,投运前的最后准备工作井然有序。

为了办好第31届世界大学生夏季运动会,电力先行既是一项光荣的任务,也是一份沉甸甸的社会责任。天府公司将持续以时不我待的紧迫感和责无旁贷的使命感,提高政治站位,强化责任担当,立足天府新区电网实际,高标准、高质量推进大运会保供电筹备工作。
