【“新三直”建设】大凉山上铁塔“大挪移”

发布日期: 2020-11-16

        白鹤滩电站接网、杨房沟电站送出500千伏工程作为国网四川省电力公司2020年度和2021年度的“一号工程”,是继川藏联网工程、藏中联网工程之后,又一项事关民生的电网建设工程。工程地处大凉山腹地,工程物资需求量大,主要通过国道248线运输。运输道路地处三江断裂带,沟壑纵横。

  10月,凉山地区多阴雨天气,运输道路沿途泥石流、滑坡、塌方等地质灾害频发。当月下旬,工程大件运输达到高峰期。供应物资涉及面广、运输距离长,工程参建及相关单位多以及冬季装卸运输人工机械降效严重等困难集中摆在眼前,如何有效克服并将工程所需的“物资巨无霸”们搬运至山巅,考验着川电人的坚毅。

  “蜀道难” 难于上青天

  物资供应、运输、补给,牵一发而动全身。

  9月16日,承载着铁塔的4台运输车辆陆续从中电建成都铁塔厂发出,标志着白鹤滩电站接网、杨房沟电站送出所需的首批铁塔开始运输。自此,758基铁塔陆续向山区进发。要在这样的“蜀道”上完成八万多吨物资的“大转移”,物资安全管控难度及风险可想而知。

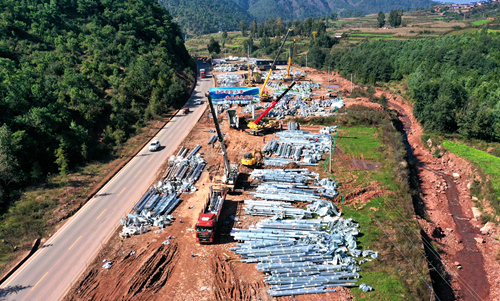

title

  鉴于西昌的独特地理条件,此次运输采用了二次转运的方式,18家铁塔供应厂商、3个中转站、若干个材料站点,互相交错、衔接,形成了一张复杂的物资运输大网。

  今年6月,国网四川电力物资公司已着手白鹤滩电站接网、杨房沟电站送出物资供应保障各项工作的准备和筹划,启动全员“大履约”模式,精心制定工程物资供应保障方案,从中转站建设到工程踏勘,从物资运输到现场管理,从安全管理到后勤保障,三级物资保障管理体系初步形成并全面推进。

  “一基铁塔从生产到下生产线,再到运输、中转、现场移交,每一个环节的信息都会被及时收集、准确反馈至指定人员进行汇总分析,以随时把控铁塔的位置和状态实现风险预估,再通过月计划、周修编、日调度做出统筹协调和安排。”物资供应组负责人吴承伟说。

  6月底,两辆重载货车分别沿着国道248线模拟工程物资运输,“这一段盘山路极多,运输时需要谨慎”“此段约3公里无手机信号”“道路暗冰多,注意提前安装防滑链”……随车人员不放过与物资运输相关的每一个细节,边观察、边测量、边记录,每一处施工标段和货场都留下了他们的足迹。一份份详实的记录为物资保障积累了准确的数据。

  与此同时,物资公司供应部8名驻厂催交代表奔赴各铁塔生产厂家,蹲守一线、搜集情报、督促进度、现场“挑刺”,为确保“粮草”供给争分夺秒。

  中转站 护航“白鹤滩”

  此次大件运输采用“中转站”模式。这意味着,从接卸点发来的物资直接可以在中转站内进行装卸、暂存,再根据施工单位的实际需求进行提取、转运,这一方法大大缓解道路运输困难及施工现场的存储压力。

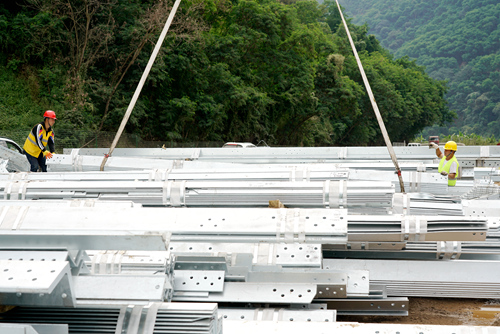

title

  11月3日,现场服务人员黄继荣在中转站处理物资接卸、装车出库等事宜。一整天都在不停地协调处理各类突发情况,虽然辛苦但他仍依旧乐观:“至少今天天气还不错嘛,前几天西昌一直下雨,大家都只能在泥泞地上作业。”

  一直忙到晚上7时,黄继荣在中心库接到施工单位的电话,“施工场地现在接收物资能力有限,明天先不要再转送物资过来了。”对此,黄继荣感到有些头痛,中转库这边场地有限,没法第一时间转运到施工单位意味着物资在此积压,于是他赶紧将情况汇报至物资公司白鹤滩工程物资运输管理组。

  晚上8时,运输管理组开始统计运输道路情况及中转库、材料站相关信息,以便做出次日的物资接卸及装载计划。虽然忙得几乎没有上厕所的时间了,但是运输管理组负责人丁卫依旧干劲儿十足。刚刚做完物资接卸及装载计划后,又忙着联系中转站现场布置,建设党员活动室。

  “目前铁塔转运压力确实很大,但越是困难,越是要充分发挥党员先锋模范作用,让党员冲锋在前,全力保障工程物资供应工作优质、高效、按期完成。”白鹤滩电站接网、杨房沟电站送出物资供应保障临时党支部书记冯雪表示。

保畅通 建联络机制

  “最近几天都在下小雨,你们公司属地内道路交通情况怎么样,有没有什么异常,有任何情况请及时向公司协调小组报告……”10月23日,国网凉山供电公司属地协调工作人员周建平前往宁南县,对国网宁南县供电公司属地内道路的交通状况进行了解。这是凉山公司全力保障白鹤滩电站接网、杨房沟电站送出工程大件物资运输的日常工作中的一个点。

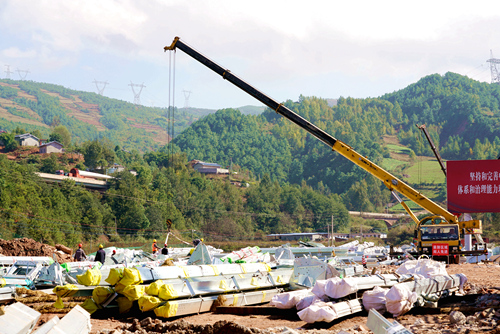

title

  为确保白鹤滩电站接网、杨房沟电站送出工程大件运输工作顺利推进,凉山公司属地协调领导小组提前制定大件物资运输保障应急预案。针对物资运输过程中可能出现的各类问题,工作人员分析制定各类问题的最佳解决方法,并积极与州、县政府交管部门及乡、村委会做好沟通对接工作,确保大件物资运输路线畅通无阻。同时与省公司物资分公司建立长效联络机制,安排专人与该公司供应部及凉山州境内五个中转站现场负责人积极联系沟通,及时反馈属地气候、交通状况等信息,收集各类物资的发运信息,全方位跟踪大件运输各个环节,实现大件物资运输全流程动态把控,全力保障该项工程大件物资运输按计划实施。

  截至目前,白鹤滩电站接网、杨房沟电站送出工程项目大件物资运输正井然有序地推进。下一步,凉山公司将进一步高效发挥职能部门与各属地县公司的管理能动力,与省公司物资部及物资分公司做好信息互通,与地方党委政府做好协调沟通,全力做好工程物资的运输保障工作,为推动白鹤滩电站接网、杨房沟电站送出工程的建设做出应有的贡献。
