        云贵高原,乌蒙磅礴。10月9日,在±800千伏雅中—江西特高压直流输电工程云南段,1800名建设者分别在云南省昭通市彝良、镇雄县和昭阳区同步紧张开展架线施工。

  云南段位于乌蒙山腹地云南省昭通市境内,线路全长222.452千米、铁塔549基,分3个施工标段。沿线全是高山大岭,雨、雾、雪天气多,且持续时间长,是雅中工程气候最恶劣、交通最困难、施工最艰苦的区段。

  面对困难,国网四川省电力公司以最大投入、最大资源、最大决心投入工程建设,以现场为王确保工程安全、质量和进度全面可控,力争川云段年底前贯通。

title

攻难关保进度

  云南段跨供区,没有属地优势,途经22个乡镇,涉及探矿权25个、房屋拆迁近50000平方米、跨越电力线路187次,前期协调极为困难,工程一开始就举步维艰。“刚来时认不到人,唯一的办法就是不停地跑。”业主项目部经理杨洪说。

  云南段山高坡陡、雨多林密、道路险恶。给施工带来困难的不仅是前期协调,材料运输、施工环境的考验也很艰巨。

  “上山的便道坡度大,全靠人手脚并用,如果不抓灌木和树枝很难上山。”云3标段施工项目部经理李延军说。

  云3标段位于云南省镇雄县,线路全长60.204千米、153基铁塔,地质以土夹石为主,基础开挖非常困难。李延军说:“拿同样大小、方量的基础来说,在平原施工,从基础准备、开挖到浇筑最多需要4天,而在这里至少需要15天。”

  在云南段落差大,全是高山大岭,其中林地占70%,可利用的便道很少。据现场施工人员介绍,工程所需材料、工器具全是通过166条索道运输到位的,同时为支持地方经济建设,云南段共为当地养猪场、镇雄机场、地方电力线路、压覆矿改线5次。

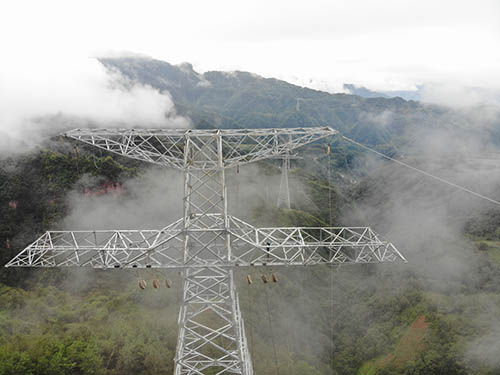

  “铁塔几乎全是高低腿,最大高差达到23米。”李延军说,部分塔位坡度超过50度,人上去都站不稳脚,无材料堆放点,只能用索道运一根组装一根,20天才组立完一基铁塔,其中1342号铁塔,30个人用了1个月才完成。

  保护绿色生态,是雅中工程云南段始终坚持的原则,项目部按照“先拦后弃、先围后挖、表土剥离、及时恢复”的方式,采取铺设草垫、播撒草籽等方式,实现工程建设安全、质量、环保“三同步”。

新工艺保质量

  “牵张机准备,各塔位人员注意观察走板过滑槽情况,开始放线!”9月20日,在1201至1224放线区段,云2标段100名施工人员有条不紊地开展架线施工。

  在距张力设备20米远的帐篷下,操作手刘卫华紧盯着远程集控装置上的画面,不停的操作各种控制键。5分钟后,3根钢丝绳牵引着6根1250平方毫米导线从张力场缓缓向牵引场方向展放。

  “远程集控装置是在牵张设备智能化的基础上研发的,1个人可同时操作多台牵张设备。”刘卫华说,相比传统的一人一机,远程集控装置规避了多人多机混合操作的不安全风险,降低了噪音对人员的影响,提高了工作效率。

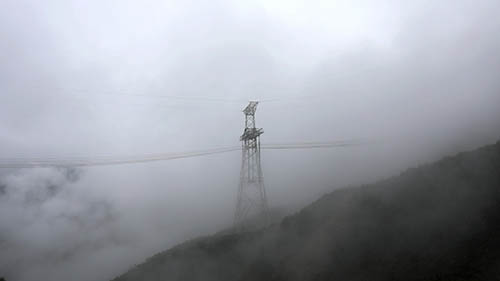

  “我们标段主要以高山大岭为主,沿途多为林区,常年大雾,被称为看不见的工地。”云2标施工项目部总工陈锐锋说,山上随时都有雾,而且三天两头下雨,不仅能见度低,更使铁塔变得湿滑,每一个环节都必须十分小心。

  1250平方毫米导线是目前国内横截面积最大的,对安全、质量和工艺有很高的要求,在正常条件下施工难度都很大,在大雾天气下更是难上加难。

  针对大雾天气无法观察牵引走板、导牵引绳及导线的展放情况,雅中工程项目部采用无线高空摄像动态视频传输技术,通过安装在走板上的高清摄像头、监控装置等组成的动态视频传输系统,实时监控牵引走板的运行状态。

  架线施工包括放线、紧线、安装附件三大步骤,弧垂测量是紧线的重要环节,而经纬仪在大雾天气无法测量。为此,项目部成立攻坚小组,研制出基于北斗定位技术的架空线路全自动弧垂测量仪,利用北斗高精度定位技术实时测量弧垂值,同时不受天气影响,保证了工程进度。

  “以前都是看天施工,现在有雾也不怕了。”陈锐锋说,从7月30日开始,200名施工人员、两套牵张设备分为两个架线队伍,分别在不同区段同步作业。

title

抓现场保安全

  “每一步都必须精准到位,不允许有丝毫差错。”10月5日,在云1标1031施工现场,项目部安全专责王家麒认真查看“e安全”进场打卡记录、施工作业票、交底等情况,查看现场工器具,随机抽考现场施工人员,提醒作业人员注意安全,叮嘱工作负责人加强现场监护。

  在施工现场的一角,不知疲倦的布控球紧盯着每一个环节,向远在500千米外的视频监控中心实时传输画面。王家麒说,整个云南段共配置73台布控球视频监控,对每个现场实时“云监控”,同时在标段起始端设立分项目部,把现场管控连成一条线,时刻守护着施工安全。

  “眼下天气越来越冷,整个施工现场都淹没在大雾中,安全风险很大。”云1标施工项目部经理高云峰说,标段包含20个不同等级覆冰区,3种不同型号的大截面导线在同一架线区段需交替换线,存在异径导线连接、频繁换盘、导线张力不同等问题,现场管控必须到位。

  除督查人员和监理外,施工方还在现场安排了6名专职安全监控人员,严格实行三级安全监督巡查制。王家麒说,他们的职责就是盯住现场每一个角落,及时纠正和制止不安全行为,杜绝各类不安全事件发生。

  施工期间,公司特高压工程建设指挥部以现场为王,将业主、监理、施工三个项目部纳入“一盘棋”管理,采取巡视、旁站、远程视频等手段,执行“远程+现场”双督查,严格“人员+责任”双到位,常态开展“四不两直”安全督查和各类安全检查,真正管住计划、管住队伍、管住人员、管住现场。

  截至10月9日,云南段已完成导线展放74.602千米、紧线52.369千米、附件安装74基。“山高塔为峰,这里施工虽然艰苦,但我们有信心高质量按期完成。”望着巍巍高山,王家麒充满自信。
