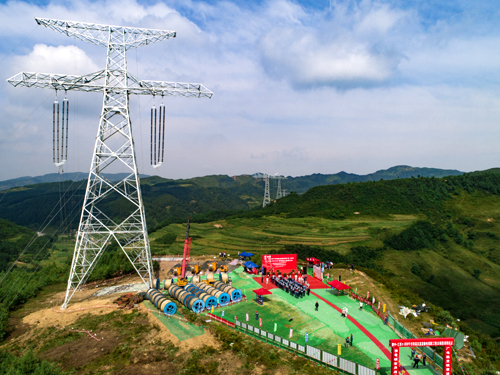

“N1236—N1249区段无障碍物,准备牵引!”7月30日,在云南省昭通市彝良县,±800千伏雅中—江西特高压直流输电线路工程N1249张力场第一相导线顺利出线,标志着该工程四川段和云南段(简称川云段)正式进入架线施工阶段。 工程起于凉山盐源,止于江西抚州,线路全长1711公里,其中川云段432公里。线路沿途跨越110千伏及以上电力线路61次、高速公路2次、高速铁路5次、重要通航江河4条次。川云标段架线施工交叉跨越复杂且密集,给安全工作带来巨大挑战和压力。 施工期间,指挥部在扎实开展“查风险、治违章、抓落实”安全大检查的基础上,进一步健全特高压工程建设指挥部、业主项目部、各参建单位三级安全保障和监督体系,建立到岗到位和违章处罚机制,四级风险作业关键人员到岗到位,制定覆盖全员、全过程、全业务的安全责任清单,努力打造新时代样板工程。 “为解决该工程交叉跨越繁多等问题,项目部将加大人力、物力的投入,全面推进建设进度。”云2标段施工项目经理赵建昭表示。 接下来,特高压工程建设指挥部将以红线为禁令,坚持“现场为王”理念,充分发挥安全督查队伍“铜头铁嘴飞毛腿”作用,常态开展安全督查和各类安全检查,有力有效管控现场,确保雅中—江西工程“计划不调、任务不减、目标不变”,力争年底全线贯通。目前,近5000名电网建设者正争分夺秒地开展施工作业。 雅中—江西特高压直流工程是服务国家能源战略、保障西部水电消纳、满足东部发展需求的重大项目。工程于2019年8月获得国家核准,是四川继复奉、锦苏、宾金特高压工程后,第四条开建的特高压工程。工程建成后,将极大缓解四川水电弃水问题,每年可实现外送电量超过400亿千瓦时,相当于减少标煤消耗约1600万吨,减少二氧化碳排放约4000万吨。
