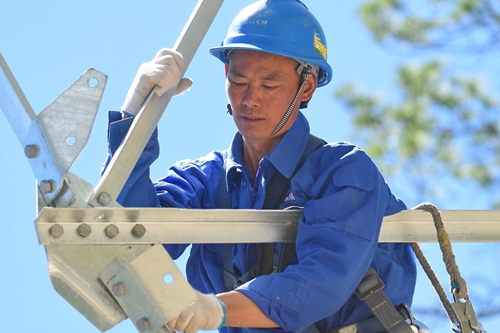

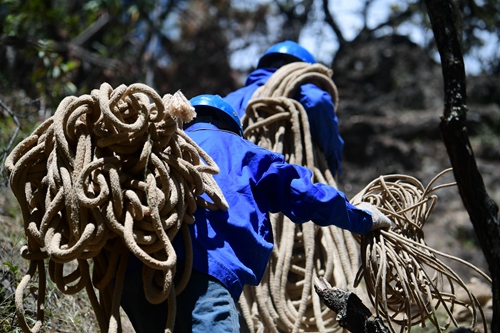

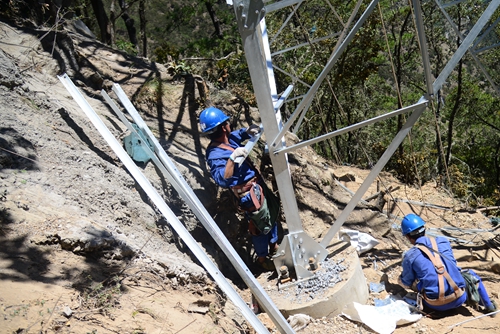

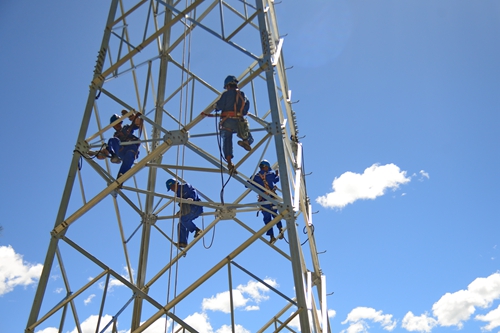

编者按:党中央吹响“坚决夺取脱贫攻坚战全面胜利”号角后,作为在川央企,国网四川省电力公司深入学习贯彻习近平总书记在决战决胜脱贫攻坚座谈会上的重要讲话精神,落实国务院国资委和国家电网有限公司工作部署,坚决做到“一个确保,四个全力”,推动国家电网有限公司10个方面28项扶贫重点任务落地落实落细,加快推进在建的11项“三区两州”电网项目,以及剩余凉山州139个易地扶贫集中安置点建设,高质量实现“6?30”目标。为此,本网将推出“决战甘阿凉”专栏,敬请关注。 6月12日早上6时20分,来自国网攀枝花供电公司的“驰援突击队”队长陈向国带着队伍上山了,目标是位于凉山彝族自治州木里藏族自治县的110千伏木里变电站35千伏固沙线的39号塔。 上山的路陡峭艰险,在海拔2000至2500米的山腰,有500千伏、220千伏、110千伏不同等级的电力线路梯次通过,山势险要,人迹罕至,只有线路运维人员长期在山上踩出的一条羊肠小道依稀可见。沿着小道,施工队伍走得很快。 施工点在半山腰,要经过一片没有任何通道,连马帮也上不去的原始森林。组塔所需的塔材也都是靠临近38号塔用索道运上去再转运过来。 施工队9个人手脚并用,在近乎垂直的树林里攀爬50多分钟,才到达施工点。从山脚到施工点,他们用了差不多3个小时。 塔基在一个斜坡上,他们前几天利用挖基础砍下的木头塔起一个不到2平米的平台堆放施工材料。稍作歇息,施工人员便展开了作业。 在30多米高的塔上,施工人员做好安全措施,把一块块构件拼装起来。 蓝天下,高耸的铁塔上,年轻的施工人员龙昌斌唱起了歌,于凡、苏星海等也跟着唱起来。 队长陈向国说:“从攀枝花赶过来参加固沙线决战,大伙儿都憋着一股劲儿,生怕耽搁了工期,大家说说笑笑调节下气氛,让心情放松点也好。” 当日下午3时,经过施工人员6个小时紧张作业,就在39号塔就要完工时,突然阴云密布,天空响起惊雷,开始下雨了。大家心情有些沉闷,收拾工具准备下山。 “山里的飞虫很多,稍不小心钻到人眼睛里,特别难受,但大家都能克服。只有下雨没办法,安全起见,不能作业。”陈向国和队员们无奈地往山下撤。 下山的路走了不到20分钟。雨停了,他们好像突然来劲了,开始转身逆行,转战38号塔继续战斗,离天黑收工还有3个多小时,与时间赛跑,在“雨缝”中抢抓有效施工时间是这里的常态。 “我们的工作不是干出来的,完全是用人磨出来的。”陈向国说,在施工条件好的地方,这样的铁塔他们一天可以组立一基。而38号塔,他们足足干了5天。 凉山州木里县是我国“三区三州”深度贫困地区,供电保障能力、网架结构、供电质量极需提升,电网建设必须啃下这块“硬骨头”。 进入6月份,木里已经进入雨季。12日晚上,施工所在地固增乡下起了暴雨,陈向国他们的心又悬起来了。(“三区三州”报道组 刘益川/文 陈翔/ 图) 信息来源:国网泸州供电公司 国网成都供电公司
