           春暖花开,位于凉山彝族自治州木里藏族自治县固增至沙湾110千伏变电站35千伏输电线路施工现场如火如荼。

  “全力攻克深度贫困地区最后堡垒,全力实现定点扶贫地区如期摘帽,全力打造行业扶贫国网样板,全力拓展东西帮扶深度广度。” 按照国家电网有限公司党组部署和四川省委、省政府战略,国网攀枝花供电公司上百名员工坚守项目一线,与时间赛跑。

  党建引领重大工程

  国网攀枝花供电公司“三区两州”援建项目,木里固增至沙湾110千伏变电站35千伏配套工程涉及35千伏线路2条,铁塔106基,线路总长35千米。该工程施工沿线不仅海拔高,地形陡峭,地质结构还特别“难啃”,松砂石和岩石的占比分别达25%和70%,是凉山深度贫困地区电网建项目中的“最硬骨头”。

title

  2019年3月,国网攀枝花供电公司“三区两州”援建项目人员初到木里就遇到难题,办理入山证需要先办理林业砍伐手续和林业占地手续,整个手续耗时较长。

  国网攀枝花供电公司党委以“共同的项目,共同的责任”为原则,与国网木里县供电公司相关党组织开展结对共建,强化双方党组织负责人沟通协商,由此打开了一条保障工程顺利推进的“快速通道”。

  为了更好推进援建工作,国网攀枝花供电公司党委在木里成立了临时党支部,业主项目经理吕鑫、施工项目部经理肖德军,作为党员骨干,义无反顾坚守项目一线。

  同时,国网攀枝花供电公司党委印发了《构建“三维”模式,深入推进“党建+”工程实施方案》,从纵向建“家”强组织、横向拆“墙”破壁垒、内向问“心”做先锋“三个维度”对“党建+”进行了深刻解读,并出台12项措施作为工程现场的操作指南,以党建引领重大工程项目建设的模式更加清晰。

  “临时党支部还主动与木里县政府部门结对子,对施工作业点进行不定期巡视工作。”肖德军说,国网攀枝花供电公司与木里县林业局、施工队签订了森林防火责任书,定期高频开展防火演练,反复宣贯日常防火常识、施工作业注意事项等。

  兵分各路多点作业

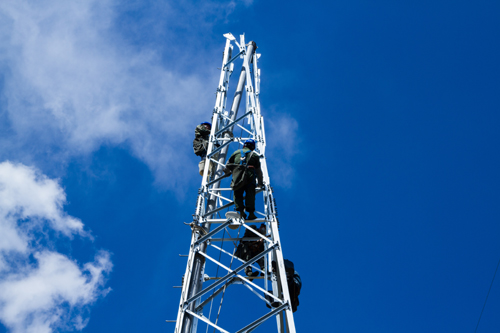

  固增至沙湾110千伏变电站35千伏输电线路工程是攀枝花援建项目中施工难度最大的项目,坚硬的岩石,电钻也难以打动。

title

  “为了解决这个难题,他们于去年下半年开始采取水磨钻施工,目前加大了工器具和人员投入,多点同时操作,提高工作效率。”肖德军介绍,为提高工作效率,当下已有两个铁塔组立施工班组19人,6个基础施工班组121人进场投入工作。

  据了解,自复工以来,国网攀枝花供电公司已完成11基铁塔组立施工,5基塔材转运,5基基础浇筑及5基础钢筋绑扎施工,现场施工按计划稳步推进。另外,在豹子坪至固增110千伏变电站35千伏配套工程现场,1基铁塔组立和2.294千米的导地线展放施工计划于4月初完成。

  固豹线的完工将极大促进该工程后半段,即固增至沙湾35千伏线路工程施工作业。据了解,为确保后期固沙线难度较大的岩石基础开挖工作,目前项目组正计划再进场45人,巩固现场人力和机械的投入,确保材料及时供应,全力推动后半段工作。

  “当前剩余未施工完成的基础都是施工难度较大的岩石基础。”这一直是项目总工夏越界最为担心的问题之一。

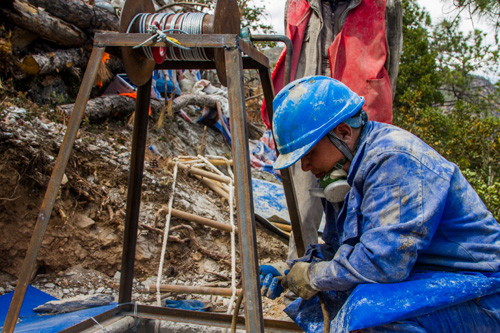

  为缩短基坑开挖周期,解决工程基坑孔径较小,尺寸基本在一米左右,无法使用较大机械施工的难题。国网攀枝花供电公司在去年11月组织进行小型水磨钻施工方法试点,平均1天开挖深度保持在70厘米左右,相比风镐开挖效果提高了4倍。

  当前,项目部正加大引进小型水磨钻施工,1基基础开挖配备2台水磨钻同时施工加快开挖进度,为工程顺利推进赢得宝贵时间。

  物料运输土洋结合

  3月20日,国网攀枝花供电公司再一次组织人员对到货的塔材、导线金具、光缆金具等物资进行分类清理,对存在缺件的第一时间联系厂家沟通补发,确保下一步固沙35千伏线路工程铁塔组立和架线施工的物资供应。

title

  针对材料运输,目前已到场5个马帮运输班组,共计53匹马,15人的马帮运输队伍,对未浇筑基础砂、石、钢筋等原材料进行转运。计划4月10日起,组织马帮运输队伍开始运输铁塔塔材,为铁塔组立施工的全面铺开做好准备工作。

  为了提高效率同时节约成本,经过实地调研,项目部决定从较低坡度到高海拔的山顶地段架设10条索道,通过索道来完成大型物资运输;从山脚到低坡地段,用马帮进行物资驮运。于是夏越界他们便更加频繁地往返于施工作业点,一次往返耗时2个小时。除了监督施工进展工作,还为索道的建设、验收做各项准备工作。“我们计划架设的10条索道已验收合格2条,并已经开始进行材料运输工作。”夏越界说,剩余8条索道主体基本完成,正在进行检修及消缺工作,计划4月10日前完成并组织验收。

  为了保证人力的充足,援建队计划下阶段再进驻7人,形成17人的管理队对工程质量、人员调配、后勤安保等工作做准备。

  目前,项目在场施工人员共计168人,分别在不同的施工班组,包括铁塔组立班组、基础施工班组、材料运输班组、索道架设等班组。在各个岗位,援建人员从不同方面形成合力共同为工程做最后冲锋。(方昱 尹迪)

  信息来源:国网攀枝花供电公司
