【决战甘阿凉】“就是拼了 一定要6月完工”

发布日期: 2020-03-31

   编者按:党中央吹响“坚决夺取脱贫攻坚战全面胜利”号角后,作为在川央企,国网四川省电力公司深入学习贯彻习近平总书记在决战决胜脱贫攻坚座谈会上的重要讲话精神,落实国务院国资委和国家电网有限公司工作部署,坚决做到“一个确保,四个全力”,推动国家电网有限公司10个方面28项扶贫重点任务落地落实落细,加快推进在建的11项“三区两州”电网项目,以及剩余凉山州139个易地扶贫集中安置点建设,高质量实现“6·30  ”目标。为此,本网将推出“决战甘阿凉”专栏,敬请关注。

  3月16日,国网甘孜供电公司员工正在甘孜理塘县下坝镇紧锣密鼓地进行转杆、立杆工作,吊车的轰隆声与人的呼喊声交相呼应,一辆辆拖拉车在施工便道上来回穿梭。“就是拼了,一定要6月完工。”在现场所有施工人员尽全力为最后的全部完工加劲。这是国网四川省电力公司“三区两州”电网建设百日攻坚战的一个缩影。

  今年3至6月是国网四川省电力公司“三区两州”电网建设最关键时候,在这剩下的100天内,还剩下11个35千伏以上的电网建设项目,公司参与建设的各施工人员卯足了干劲,克服多项困难,加快建设进度,确保任务务必完成。

  疫情面前夺回工程主动权

  “请排队测量体温,再进入施工现场。”在“三区两州”电网建设施工区入口,施工人员整齐地排着队,依次测量体温后进入工地。

title

  “我们对进场后所有人员进行每天三次的体温测量记录,当前正值新冠肺炎疫情防控关键阶段,也是‘三区两州’项目攻坚的紧要关头,必须确保施工现场实现‘零输入、零感染’。”国网甘孜供电公司抗疫攻坚突击队的队长文兴志说。早在复工之前,公司就已建立完善现场疫情防控方案,对拟进场复工施工人员进行健康信息调查,严格筛查、持续跟踪、精准掌握拟进场人员情况,建立复工人员健康管理台账;组织施工人员疫情防控专业知识培训。复工复产后,各项目部在各醒目的地方都张贴着宣传条幅和海报,每天定期在办公区域、员工宿舍、员工餐厅等地消毒杀菌,为员工的生命安全筑起一道防线。

  疫情期间,公司全力打通工程建设的外部通道,同时严格进度计划管控,对照上半年建成投产目标,适当预留消缺及投运准备时间,严格倒排工期,提前做好今年35千伏及以上农网工程建设的策划工作,加强建设过程管理,保证按计划完成建成任务,助力脱贫攻坚。

  面对紧迫的建设任务、难啃的建设“硬骨头”,公司要求各属地单位要全力以赴做好协调,在各地区全面打开建设作业面。同时进一步加强建设投入与保障,相关部门滚动修编工程建设节点计划,指导参建单位不断优化建设时序和施工组织,加大作业班组力量投入,集中力量甚至投入成倍力量攻坚,夺回工程建设的主动权。

   科学统筹 在工程面前抢时间

          “今天的主要工作任务是电气设备二次接线,一定要认真核对图纸,按照工艺要求进行接线施工,我们既要好又要快。”3月16日,在凉山彝族自治州木里藏族自治县固增110千伏新建变电站施工现场,国网凉山供电公司业主项目部负责人何雨峰正在向作业人员逐一交代工作要点。

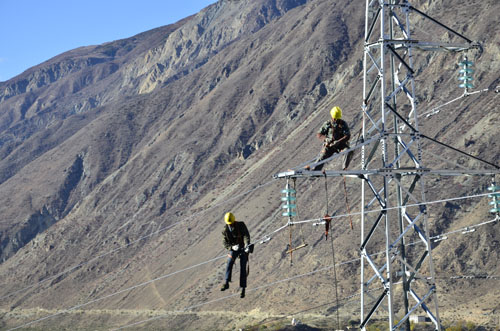

title

  凉山木里固增110千伏输变电工程是国网公司“三区两州”电网建设重点工程,该工程包括7个单项工程,新建线路长度93.5公里,新增变电容量6.3万千伏安,地处木里县固增苗族自治乡,自然环境恶劣,防山火形势严峻,推进难度大,为加快建设进度,公司创新开展以进度管控为龙头,以安全、质量管控为两翼,以技经管控为主干的项目“四维管控”模式,确保建设项目高质量完成,助力打赢脱贫攻坚战。

  公司在“三区两州”施工中紧抓建设进度,坚持“月安排、周计划、日管控”,制定了具体到“天”的施工进度总体策划,每天组织召开工程“日”进度及协调梳理会,严把开竣工等关键环节时间节点,落实工作任务,实行每周定期召开进度分析会,对下周任务进行全方位分析。

  自2月15日以来,公司大力推进“三区两州”深度贫困地区电网建设工程基建项目全面复工,已有超过558人奋战在工程一线。公司建设管理“三区两州”35千伏及以上工程共计87项,目前已竣工投产76项,剩余分布在甘孜、阿坝、凉山3个民族自治州的11个工程正在全力攻坚冲刺,促进深度贫困地区电网质量有效提升,持续改善生产生活用电条件,助力深度贫困地区脱贫攻坚。

  同时在“三区两州”电网建设的“百日攻坚”中,公司多层面高效联动,科学统筹,主动作为,建立省、市、县三级工程建设协调联动机制,发挥各基层单位主观能动性,明确州、县,乡、镇、村对接划分,做到工程建设问题早发现、早协调、早解决,保障工程建设高效推进。同时切实保障物资供应,着力提升主要物资需求提报准度、协调供货周期与速度,同时严把施工物资关,加大抽检力度,实现“三个百分百”,为工程建设铺好路。

  “川电铁军”为建设进度大会战

  在“三区两州”电网建设中,被誉为“川电铁军”的公司系统电网建设人员不畏困难,迎难而上,在最紧张的时间中,依然选择到最困难的地方去,干最苦的工程,只为不拖工程工期后腿。

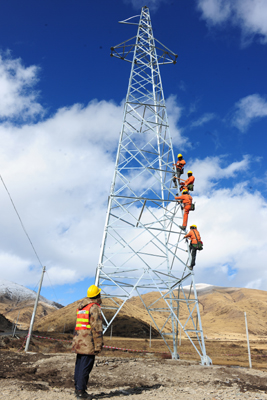

title

  木里藏族自治县位于凉山彝族自治州最西部,这里的“三区两州”电网建设部分施工点海拔超过3000米,工程建设者需要克服山高路陡、环境恶劣、交通不便等困难,采用人力转运电杆、导线等物资,有时为运送一根电杆需要十几个人肩扛手抬花十几个小时才能送到位,但这并没有打击建设者的信心与决心。援彝干部、“三区两州”项目工作队员吴勉中说,国网凉山供电公司迎难而上,到“三区两州”电网建设工作中最苦、最难的地方去。

  阿坝藏族羌族自治州境内的“三区两州”电网建设项目大部分集中松潘县,尤其是九寨沟灾后重建线路改造工程,其中涉及跨越停电线路众多。为有效减少停电时间,国网阿坝供电公司统筹规划,通过现场反复摸排、多次审查优化施工方案、采取临时供电及挨家挨户进行走访等措施确保“方案最优”“影响最小”。在此期间,未发生一起客户停电投诉。

  作为“三区两州”建设中的重要地区,甘孜州自然条件恶劣、地理位置偏僻,给工程建设带来巨大挑战。为了确保工程的按时完成,许多员工在开工以后就很少回家,施工人员在施工点附近搭帐篷居住,这样每天可以节约路上的车程时间。下雪时,施工人员只能喝凉水,吃冷饭,晚上在帐篷里也没有取暖设备,只能穿厚一点,工程的施工条件很艰巨。

  此外,还有来自国网成都、攀枝花、广元、岷江等供电公司和国网四川建设工程咨询分公司的数千名建设者,近期全部投身在建设一线,只为赶上建设进度。

  “三区两州”电网建设工作已经进入倒计时,电力脱贫攻坚到了决战决胜的最后冲刺阶段。公司将多措并举,精心组织,高效协同,确保“三区两州”深度贫困地区电网建设务期必成。(陈雅文 黄丽 吴勉中)

  信息来源:四川科锐得实业集团有限公司传媒中心  国网甘孜供电公司
