【决战甘阿凉】攻坚主阵地 精兵大会战

发布日期: 2020-03-31



  编者按:党中央吹响“坚决夺取脱贫攻坚战全面胜利”号角后,作为在川央企,国网四川省电力公司深入学习贯彻习近平总书记在决战决胜脱贫攻坚座谈会上的重要讲话精神,落实国务院国资委和国家电网有限公司工作部署,坚决做到“一个确保,四个全力”,推动国家电网有限公司10个方面28项扶贫重点任务落地落实落细,加快推进在建的11项“三区两州”电网项目,以及剩余凉山州139个易地扶贫集中安置点建设,高质量实现“6·30  ”目标。为此,本网将推出“决战甘阿凉”专栏,敬请关注。

           “这里坡道陡,直上直下,你们运输塔材的时候一定要小心,保证骡马和人员的安全……”3月23日,在凉山彝族自治州木里藏族自治县固增110千伏新建输电线路施工现场,担任项目经理的国网凉山供电公司员工刘波正站在陡坡下面叮嘱运送塔材的马帮人员,全力确保施工现场人员人身安全。

  历艰险克万难

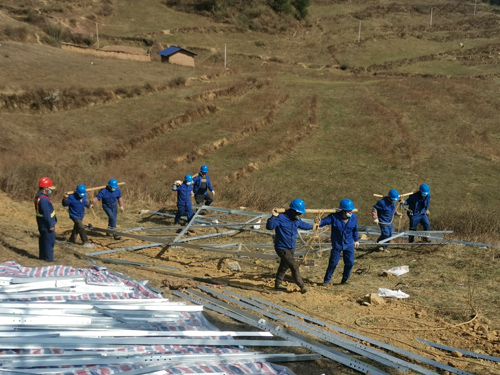

  “一个木里,一半森林”,这是凉山州木里县的真实写照,木里县域内山高路险、沟深林密。木里固增110千伏输变电工程施工点全线海拔高度均在2100米至3400米,山体岩石比例达到75%,部分塔基经过黑熊、野猪出没的无人区,道路崎岖陡峭、异常艰险,铁塔、导线等物资只有通过人扛马驮或者架设索道等方式向山上运输,施工安全和环境保护是电力建设者面前的难题。

title

  凉山,是我国最大的彝族自治州,也是国家电网有限公司供区内脱贫攻坚和“三区两州”深度贫困地区电网建设主阵地之一。为尽快消除“三区两州”地区用电瓶颈,助力打赢脱贫攻坚战,国网凉山供电公司全力推进“三区两州”深度贫困地区电网建设,确保今年6月30日前全部竣工投运。

  为最大程度减少电网建设对生态环境的影响,刘波他们在施工过程中积极寻找电网建设和生态保护的平衡点,采取能避则避、一边施工一边保护等方式,力争做到电网建设和环境保护“两不误”。

  “施工过程中,线路通道下方不允许种树,每次砍树的时候心情的很复杂,为了通道不得不清理,一般只要条件允许,我们都会在线路安全距离以外的山上种上小树木,这里一路建设下来,我都种几十颗树了,看到自己种下树木心里又踏实了。”刘波说。

  在凉山州,像刘波一样的项目管理人员有160余名,他们克服山高路陡、环境恶劣,交通不便等困难,奋战在凉山“三区两州”深度贫困地区电网建设第一线。据统计,他们每天在施工现场至少要工作12个小时,除去前往车辆能够到达的各个施工点进行巡视检查的3至4个小时,剩下的时间他们不是在陡峭的羊肠小道攀爬前往施工点检查,就是在项目部进行资料制作,平均每天步行超过两万多步。

  雨季的林区,山体滑坡、道路垮塌是常态,还会出现很多吸血蚂蟥。在“三区两州”电网建设现场,许多施工人员都被蚂蟥叮咬过。为了最大限度不影响工作,工作人员想尽办法与蚂蟥斗争——往鞋子里面撒盐、穿连套工作服、在路上洒石灰粉、用浓醋泡脚……一种方式不行就换另一种方式,尽管这样也总有“顽强”的蚂蟥想尽办法爬上工作人员的腿,大家坐在一起几乎没有几个幸免的,有的同事腿上至今都留有疤痕。

  建设期间,为了确保项目建设安全有序推进,国网凉山供电公司对外实施政企联动,积极促成州、县两级政府召开“三区两州”电网建设推进会,与各县政府签订“三零”(零阻工、零偷盗、零推诿)目标责任书,由县政府将建设任务纳入县、乡镇政府年度责任目标,为工程建设营造良好外部环境。同时对内严格按照国网四川省电力公司的部署,压实责任,落实措施,集中力量攻克“三区两州”深度贫困地区电网建设最后的“硬骨头”,确保全面打赢电网建设攻坚战。

  集精锐大会战

   “三区两州”深度贫困地区电网建设,既是国家推进深度贫困地区脱贫攻坚的重大举措,也是凉山经济社会发展和民生改善的迫切需要。

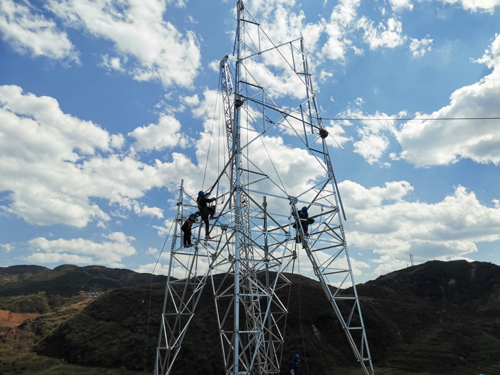

  在跨越凉山州布拖、美姑、昭觉三县的美姑河至昭觉110千伏输变电工程的各个施工点上,人头攒动,260余名施工人员在项目建设一线争分夺秒、抢抓进度,处处都是热火朝天的施工场景。输变电工程项目线路铁塔依山而建,在布拖县石咀村,天擦亮工人们就动身,上午8点数十名余名戴着安全帽、身着工装的施工人员在工地上进行着铁塔塔材运输和组立,身着“红马甲”的工作负责人和安全监护人在一旁监护着大家作业安全。不远处高山上的铁塔基础开挖和浇筑现场,另外一批施工人员也正在紧张的进行着施工作业。这是凉山州3项在建的“三区两州”电网建设紧锣密鼓推进的一个缩影。

title

  相关数据显示,凉山州“三区两州”电网建设项目计划总投资28亿元,项目共计682个。计划新建低压线路9915.58千米,10千伏及以上线路2489.15千米、新增容量101.76万千伏安。

  为确保“三区两州”电网建设项目建设高效推进,国网四川省电力公司派出国网达州、广元、攀枝花等供电公司等5支技术过硬的建设团队支援凉山州“三区两州”电网建设,在凉山州13个县快速开展项目规划、储备、可研、设计等一系列前期工作。

  冲刺阶段,国网凉山供电公司将在持续实施属地协调和电网建设“1234”工作法的基础上,对所有在建项目挂牌督战,分片包干,倒排工期,以“日”为单位精准管控。

  高质量助脱贫

  “今天的主要工作任务是GIS抽真空、充气,大家一定要认真检查现场工器具及设备情况,严格按照标准进行操作,杜绝电网设备以及人身事故发生……”3月20日,在木里县110千伏固增变电站施工现场,业主项目部负责人何雨峰正在运用“四维管控”模式中的安全管控对现场人员进行作业安全注意事项交代,确保施工现场人员人身安全。

  在“三区两州”深度贫困地区电网建设决战决胜的关键时刻,确保深度贫困地区百姓能够如期用上优质、安全、可靠的电能,是国网人的目标和使命。

  为确保目标使命尽早实现,国网凉山供电公司创新开展以进度管控为龙头,以安全、质量管控为两翼,以技经管控为主干的项目“四维管控”模式,强化项目协调力度,加快项目建设进度,实现项目精准管控,全力保障建设项目高质量完成。

  截至2019年底,凉山州“三区两州”深度贫困地区电网建设项目主体工程已全部完工,实现了电力助推凉山州雷波、甘洛、盐源、木里等4县顺利脱贫摘帽。今年6月30日,凉山州“三区两州”电网建设项目将全面竣工投产,共计10千伏及以上线路2489.15千米、低压线路9915.58千米,新增容量101.76万千伏安,有效推动13个县(市)38万余人从“用上电”向“用好电”转变,全力助推凉山州喜德、布拖、越西等3县实现脱贫摘帽。届时,凉山州国网供区户均配变容量、电压合格率、供电可靠性这三大指标将全部达到国家标准,“电灯不亮”“隔三差五老停电”“电不够用”“用电难”等农村地区常见用电问题将成为历史。(袁雨湉)

  信息来源:国网凉山供电公司
