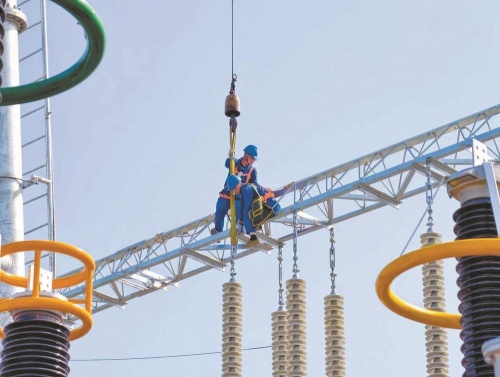

220千伏朗池变电站建设现场。曹江陵 摄 6月15日,四川南充220千伏朗池变电站内,继电保护员紧盯测试仪屏幕。随着现场负责人一声令下,远处断路器精准分闸。220千伏朗池输变电工程是四川电网迎峰度夏重点工程,百余名建设者正全力冲刺,确保工程按期投运。工程投运后将填补营山县220千伏电源点的空白,完善南充东北部220千伏骨干网架,有效提升南充地区电力互济能力和供电可靠性。 据四川省气候中心预测,今年夏天四川总体偏热、高温日数较常年偏多。面对持续攀升的用电负荷与严峻的保供形势,国网四川省电力公司以系统性思维创新工程建设管理模式,精准研判各地供电承载力与用电增长趋势,科学统筹部署12项迎峰度夏重点工程及28项配套保供工程,为四川电网安全度夏筑牢坚实屏障。 5月27日,四川电网迎峰度夏重点工程广元煤电500千伏送出工程投运。该工程自2025年9月开工,扩建500千伏昭化变电站出线间隔2个,新建广元煤电—500千伏昭化变电站500千伏架空线路35.4千米。工程的投运满足了中煤广元燃煤电厂电力送出需要,提升了四川电网供电能力。 工程建设过程中,国网四川电力坚持源头策划、前置管控,组织建设管理单位提前3个月踏勘现场,逐一论证沿线14处重要交叉跨越区段,将原定132天的二级网络计划精准拆解为以周为单位的6个关键节点,确保铁塔、导线等核心物资供应到位,确保工程尽早投运并发挥作用。 4月29日,四川电网迎峰度夏重点工程德阳220千伏齐天输变电工程投运。该工程新建220千伏齐天变电站,以及500千伏谭家湾变电站—齐天变电站、220千伏九岭变电站—齐天变电站两条220千伏输电线路。当地形成了3座220千伏变电站互联的供电格局,进一步强化了德阳电网主干网架结构,提升了区域供电保障能力。 齐天输变电工程建设面临工期紧张、交叉跨越等挑战。“我们坚持把工作做在前面、把风险控在源头,以预控式管理保障施工质效。从土建封顶到设备调试,每道工序均严格把控时间节点与建设质量。”德阳供电公司项目管理中心项目经理王崧说。为确保工程一次投运成功、零缺陷上岗,国网四川电力推行“策划前置、资源前置、验收前置”的管理模式,提前组建专业验收专班,集中技术骨干开展攻坚,并派专家驻场指导、逐项把关。 针对多雨天气导致工期紧、线路跨越密集等复杂工况,国网四川电力创新实施“桌面推演+现场实操”双验证模式:先细化流程、辨识风险、明确措施,再到施工现场逐项校验、执行,实现风险辨识全覆盖、管控措施全到位。 220千伏朗池输变电工程线路工程新建输电线路46.6千米、铁塔128基,涉及跨越高速公路及带电线路等9处高风险作业点。施工项目部利用无人机航拍采集实景数据,敲定施工方案。南充供电公司在建设中全面实行“双验证”模式,针对“人机环管”4类10项变动风险,提前推演工序调整、人员变换及天气异常等变量,并下发风险提示函。 截至目前,国网四川电力已投运8项迎峰度夏重点工程、19项配套保供工程。——加快推进迎峰度夏重点工程建设系列报道之四
