3月22日,连接四川凉山普提500千伏变电站和自贡洪沟500千伏变电站的500千伏普洪二线、普洪三线一次性带电成功,攀西电网优化工程第五阶段第一步完成。工程建成投运后,能有效优化改善四川电网结构,促进攀西地区清洁能源消纳。

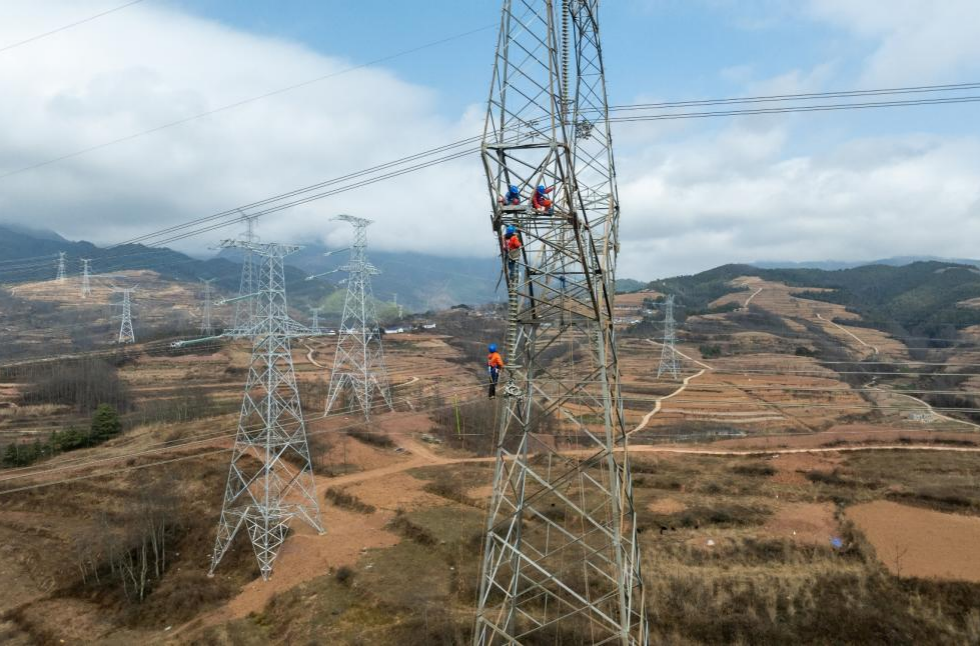

图为国网四川送变电公司建设人员在攀西电网优化工程第五阶段普洪三线现场开展线路改接工作(张月 摄)

据了解,攀西电网优化改造工程是国家电网公司“十四五”电网规划重点工程。该工程共分为五个阶段,前四个阶段已于2022年11月至2024年12月实施完成。第五阶段作为收官之战,涉及7座变电站改造、8回500千伏线路调整及多专业协同作业,是整个工程实施难度最大的阶段。

“输电线路就像是电网的‘神经’,攀西电网优化工程相当于对攀西500千伏电网实施一场不打麻药的‘神经外科手术’。”该工程项目经理徐乾杰说,第五阶段共有四步,第一步是把500千伏普洪二线、普洪三线这两条“神经”搭接完成,期间不影响电网正常运行。后续三步是500千伏金普线间隔调整、建月线改接、普天线接入宁远500千伏开关站等建设任务,将于6月底前完成。


图为国网四川超高压公司运维人员正在进行500千伏普洪二线送电操作(李梦娜 摄)

攀西地区气候多变、环境复杂,且作业点位多在高海拔山区。在实施过程中,项目团队创新采用了无人机巡检与智能监控系统,动态管理作业安全。在精细化施工和现场设备运维保障方面,加大人力和物资投入。同时,国网四川电力利用年度检修计划,科学评估电网承载能力,全局调度电网可用资源,保障工程推进具备持续作业时间窗口。最终历时30天,完成线路接入普提500千伏变电站的关键节点任务。

据悉,攀西电网优化工程第五阶段后续三步物资准备、方案推演与人员部署等工作已提前完成。
