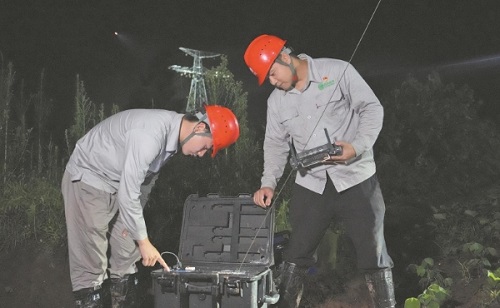

党员技术攻关队队员对系留无人机开展飞前检查。 初胜超 摄 7月18日1时,四川电力建设公司党员示范岗党员徐洪正在±800千伏金上—湖北特高压直流输电线路工程施工现场检查作业人员到岗情况。3时左右,随着导线在牵引下抵达N3259号铁塔,工程川13标段跨越成渝高铁施工作业完成,金上特高压直流工程首个标段贯通。 金上特高压直流工程是国家“十四五”规划的重点工程之一,也是目前世界上海拔最高的特高压直流输电工程。工程川13标段共新建铁塔263基,架设线路约129千米,跨越电力线路23次、高速公路5次、铁路5次、河流2次。 施工过程中,跨越成渝高铁是川13标段放线的重难点。早在1个月前,四川电力建设公司特高压现场第二党支部党员技术攻关队的队员们便坐在一起,针对此次作业的实际情况开展“头脑风暴”。经过集体研讨,队员们决定在铁路部门批准的高铁停运窗口期施工,于7月11至18日的0时30分至4时30分,连续八个凌晨开展作业,并制订了明确的作业计划。 “我们针对施工时间安排、工器具准备、现场安全防护等制订了详细方案,为夜间线路跨越施工提供详实的工作指南,确保每晚作业现场都有党员,全面压紧压实责任。”党员技术攻关队队长蒋乐说。 7月初以来,特高压现场第二党支部多次组织党员技术攻关队现场勘查夜间跨越作业环境,还在现场设立党员示范岗,负责安全措施检查及作业安全管控。跨越作业前一周,党员技术攻关队队员再次开展实地勘查,全面掌握夜间施工计划和应急处置情况。跨越作业期间,党员技术攻关队在现场应用系留无人机照明,保障夜间施工安全。同时,队员们应用智能可视化张牵设备展放导线,提升了作业效率。 今年,四川电力建设公司参与建设1000千伏川渝特高压交流工程等4项特高压工程。3月,该公司党委划分38个党员责任区,组建9支党员突击队、8支党员技术攻关队,针对工程安全、质量、进度等制订相关举措,强化作业管控,实现党建价值创造力、工程建设质效双提升。 (未经允许 禁止转载)
