《国家电网报》: “党建+”促攻坚 高质量建工程

发布日期: 2023-12-20

        四川500千伏月城Ⅱ开关站是攀西电网优化工程的重要组成部分,由四川电力送变电建设有限公司负责施工。该公司党委在工程现场设立临时党支部,以“党建+基建”双融双促保障工程安全优质建成。

《国家电网报》: “党建+”促攻坚 高质量建工程1.png

《国家电网报》: “党建+”促攻坚 高质量建工程2.png

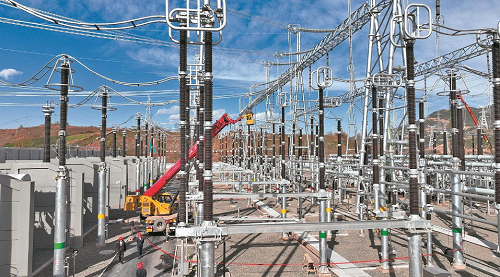

12月3日,在500千伏月城Ⅱ开关站新建工程现场,施工人员开展导线安装作业。孙琦 摄

12月9日,在位于四川省昭觉县四开镇的500千伏月城Ⅱ开关站新建工程现场,项目调试负责人、工程临时党支部党员孙适雨带领作业人员抓紧开展一次设备升流升压、参数测试及保护装置定值核对工作,并对一次、二次设备开展配合巡检,监测设备是否出现异响和发热情况,为工程正式投运作准备。12月10日18时,500千伏月城Ⅱ开关站正式投入运行,标志着攀西电网优化工程第二阶段建设完成。

500千伏月城Ⅱ开关站是攀西电网优化工程的重要组成部分,于今年2月正式开工,由四川电力送变电建设有限公司负责施工。月城Ⅱ开关站及配套输电线路全部建成投运后,可进一步优化攀西电网结构,提高攀西电网向成都市、川南地区等负荷中心的输电能力。

针对月城Ⅱ开关站新建工程任务重、参建人员多、安全管控压力大等特点,四川送变电公司党委在工程正式开工前就成立了工程临时党支部,依托党员攻坚小组、党员突击队等载体,推动“党建+基建”双融双促,确保工程安全高效推进。

月城Ⅱ开关站站址处于一片田地中,前面还有条河,必须新建一座桥和一条道路才能往站内运输电气设备。“这座桥和这条路是往月城Ⅱ开关站运输电气设备的唯一通道,我们不能等到工程开工以后才开始修。”工程临时党支部党员杜翔宇说。为了确保电气设备按时进场,2022年12月,工程临时党支部就和属地政府党组织积极沟通协调,并安排两名党员骨干带领两个施工小队同步施工。一队负责新建桥和站外道路,一队负责在桥下搭一条临时施工便道,用于运输开关站土建阶段所需的材料。

6月进入雨季,给施工作业带来了不小的挑战。两名党员骨干一边组织施工小队攻坚新桥修建,一边积极求购符合技术规范及施工规定的级配碎石,填在站外道路的路基上。7月9日,新桥顺利通车,为电气设备及机械作业车辆顺利入场奠定基础。

“开关站内仅有一条环形道路,吊车、举升车、挖掘机、运输车来回行进,道路时常堵车。”孙适雨说,7至9月工程进入施工高峰期,现场土建、变电、调试3个专业的作业人员多达400余人,土建施工、变电作业在十多个点位同时开展。

为了解决施工区域机械多、交叉作业多、转场频繁的难题,工程临时党支部组织土建、变电、调试专业5名党员骨干成立党员攻坚小组,实施日碰头机制,将项目协调难点“挂图作战”。除每周报送重点作业计划外,党员攻坚小组每晚还会沟通协调第二日的作业计划,将全站分区分专业、定人定责,严格把控各项作业移交的时间节点,差异化管控临时变动的机械和设备。

7月中旬,月城Ⅱ开关站内出现了两个长17米、宽7.5米、高7米且底部装有滑动轨道的移动充气式无尘化防尘棚。这两个防尘棚是工程临时党支部GIS安装党员突击队为了完成开关站核心设备——气体绝缘全封闭组合电器(GIS)安装工作而创新设计的。

昭觉县风沙多,而GIS设备对安装环境要求非常严苛,露天环境无法满足该设备安装的洁净度要求。6月底,工程临时党支部挑选电气专业党员骨干组建了GIS安装党员突击队。队员们集思广益,创新设计了移动充气式无尘化防尘棚,并在防尘棚外围设立钢板环绕抑尘,在防尘棚内部铺设地板革挡尘,并安排专人定点洒水降尘、定期除尘。经测量,安装GIS设备时,防尘棚内每立方米空气中直径5微米的颗粒物浓度为4000个、直径0.5微米的颗粒物浓度为120万个,远远优于规定的洁净度指标。

施工期间,工程临时党支部以主题党日活动、专题党课等为抓手,强化作业人员安全意识,夯实安全生产防线,确保“电网建设到哪里,党组织作用就发挥到哪里”。

(未经允许 禁止转载)
