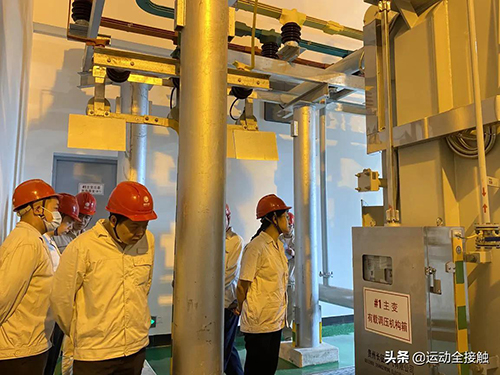

9月24日4时17分,林家堰变电站110千伏备用电源自投装置顺利启用,标志着林家堰输变电工程成功投入运行,东安湖体育中心“一场三馆”双环网供电方式正式形成。 龙泉驿区位于成都市区东部,面积747平方千米,人口89.5万。截至 2018 年底,区内有220千伏变电站3座,变电容量1500兆伏安;110千伏变电站10座,变电容量1185兆伏安。2018年,龙泉驿区电网最大负荷811兆瓦,网供电量39.6亿千瓦时。林家堰片区位于龙泉驿区东安湖西侧,之前由怡居、滨西110千伏变电站出3回10千伏线路供电,2018年片区最大负荷约8兆瓦。随着华润置地等用户入驻及片区负荷逐步发展,预计到 2021 年、2023年片区最大负荷将分别达到 42兆瓦、71兆瓦。怡居、滨西对该片区供电距离超过7公里,供电可靠性不足。因此,为满足华润置地及片区用电需求,提高供电可靠性和供电质量,结合天府新区电网发展规划,建成成都龙泉驿林家堰 110千伏输变电工程。 同时,林家堰工程是第31届世界大学生运动会“一场三馆”重点配套电网项目,但该工程从启动前期工作到计划投产时间不足2年,只有常规工程的三分之二左右,建设任务异常艰巨,安全生产压力巨大。成都龙泉驿林家堰 110千伏输变电工程包括 5 个单项工程:林家堰110千伏变电站新建工程、大面220千伏变电站林家堰110千伏间隔扩建工程、红砂220千伏变电站林家堰110千伏间隔完善工程、大面—林家堰110千伏线路工程、红砂—林家堰110千伏线路工程。林家堰工程投运后,近期满足大运会“一场三馆”供电保障,中期主要满足龙泉驿区东安湖片区负荷发展要求。 凝聚力量 党建引领项目顺利推进 工程建设前期,国网天府新区供电公司从建强现场党支部入手,针对外部协调、物资供应等制约工程建设的关键因素,优化现场党组织设置,扩大党员范围,把属地政府、主要设备厂家、部分员工家属等党员吸纳到现场党支部中来,成立了林家堰110千伏输变电工程现场临时党支部。该支部涵盖了工程参建单位、龙泉驿区经信局、区大运办、当地村社等12个单位的19名党员,以项目建设为纽带,达成了命运共同体共识,有力将公司内外党员聚合在工程一线,共同为工程建设服务,确保工程建设各环节各要素均有党员牵头把关,为安全高效推进工程奠定了坚实的组织基础。 在工程建设中,林家堰现场党支部通过丰富、创新组织活动内容和方式,将党建工作与电网建设工作流程及节点相结合,把工程建设需要解决的实际问题作为现场党支部的重要工作内容,推动党建与基建深度融合,形成了“五融五共”工作机制,有力保障了工程建设的安全优质高效。 团结各方 党建引领解决落地难题 林家堰现场临时党支部通过“联创共建”等活动,发挥临时党支部中属地政府党员在阻工协调、信访投诉等方面的积极作用,营造良好的建设环境。建设前期,进站大门边上有一处坟墓,在站址红线外几米的地方,不在搬迁范围内,政府在开展场平工作时有村民阻工,林家堰现场临时党支部中蒲草村江舞书记多次带队到该村民家中进行谈心,终于做通其思想工作,后来就没再出现阻工问题。在大家的共同努力,不到一个月时间就完成了站址房屋拆迁、场平、交地等工作,工程提前三个月开工建设,为按期完成创造了有利条件。 强化监督 党建引领共建平安工地 通过开展“党员承诺十不干”、“党员身边无违章”、“党员带头保安全”等主题活动以及“班前会安全双交底”、“班后会党员带头总结”、“党员周安全巡查”等工作,有效提升了现场安全管控水平,实现了“要我安全”向“我要安全”的转变。工程建设以来,该项目未出现红线违章,严重违章次数只有常规工程的35%,一般违章次数是常规工程的42%。另外,林家堰临时党支部还专门成立了党员安全专家组,定期召开诸葛亮大会,共想安全锦囊妙计,提前借好管控东风。比如站址东侧高边坡主要是由于弃土堆积形成,土质松软,容易滑坡,安全隐患很大。专家组经过现场查勘、论证后提出采用喷浆的方式进行处理,费用相对较低,已安全通过2020年和2021年暴雨的考验。此方案总结形成的《变电站堆积体边坡防治关键技术及应用》成果获得了2021年省公司科技进步奖一等奖。 质量管控 党建引领共促工艺提升 通过举办工地“微讲堂”,采用“知识讲堂”、“案例剖析”、“现场模拟”等形式,提高作业人员质量意识和工艺水平。组织党员开展质量巡查,对关键节点进行把关。比如质量检查中发现10千伏侧接地扁铁焊接时未按要求进行三面焊接,不满足工艺要求。支部党员及时对施工人员进行了思想教育,并督促整改,确保工程建设质量。 抓进度破难题 党建引领共保工期进度 在工程建设不同阶段,全面梳理制约工程建设的关键问题,制作焦点问题看板,划分党员责任区,采用党员领办、传帮带等方式,保障工程顺利推进。共产党员沈垚同志常说:“党员同志是块砖,哪里需要哪里搬”。作为基建物资协调人,深知工程物资是制约工程进度建设的关键因素。林家堰110千伏变电站开工建设以来,他坚持党员冲锋在前,党员模范在先,积极亮出身份,作为表率。从工程物资需求,到协助计划审查,再到积极联络设备厂家,重点抓物资技术、图纸校对、督促设备按期到场,切实助力工期关键节点推进,有力保证项目按期竣工投产。2020年年初新冠疫情影响,设备厂家产能饱和井喷,累积大量订单,而林家堰主要设备急需在2020年10月前纳入排产任务。上海思源电气负责供货的GIS组合电器原计划要2021年4月才能供货,沈垚通过物资党员“三办”(领办、协办、催办),将供货时间提前到了2021年1月,为工程按期完成创造了有利条件。 加强资金管理 党建引领共筑廉洁防线 开展“党员讲廉课”活动,不仅讲给党员听,也讲给项目相关人员听,提升其思想认识,筑牢廉洁防线。坚持党员督办,规范农民工工资支付行为,切实保障农民工权益。建立“集体决策机制”,针对工程现场签证、设计变更、工程量核实等关键环节,由业主、施工、监理、设计等党员集体研究,做到依法管控、全面防范廉洁风险。支部党员全程参与站址房屋拆迁面积丈量,跟进赔偿费用到位情况,确保拆迁户及时拿到合理赔偿款。现场党员每周将工程照片发到支部微信群中,让全体党员了解到工程实际进度,并将此作为工程进度款支付时工程量核定的参考,确保不超进度付款。 9月23日,林家堰工程投运前一天,国网天府新区供电公司收到了成都市经开区经济和信息化局送来的感谢信,信中成都市经开区经济和信息化局高度赞扬了天府公司长期以来在能源事业做出的重要贡献,肯定了林家堰工程建设中天府公司开展的“党建+基建”工作为工程按期顺利投运发挥的不可替代的作用,感谢天府公司为成都大运会及龙泉驿区的保电工作做出的重要贡献。 目前,林家堰工程已成功投运,通过总结林家堰工程党支部的经验,形成的《健全“五融五共”工作机制,提升电网建设现场临时党支部组织力》,入选了国网四川省电力公司“新时代先锋川电党建+工程典型案例”。同时,还编制了“党建+电网建设”实操手册,为在其他项目中推广应用提供了清晰的“施工图”。
