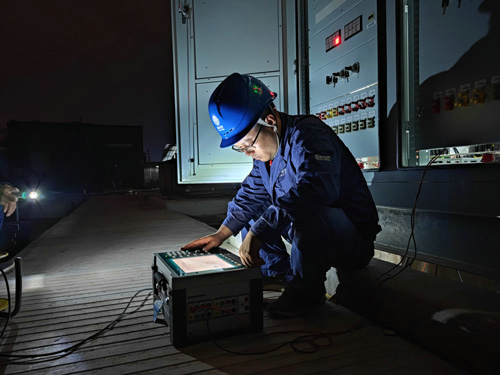

四川新闻网消息 “模拟量已加好,装置数据有显示吗?”6月6日晚上9时30分,天色已经完全黑下来,但是国网泸州供电公司变电检修室的“修试铁军”们还在交流探讨、相互配合着进行新建220千伏安宁变电站剩余间隔的二次升压、升流试验。 220千伏安宁变电站工程于2020年5月7日开工建设。该变电站建成后,将成为泸州供电公司第9座220千伏变电站,也将是泸州供电公司建成的第100座变电站。该站本期将新建2台容量各为18万伏安的主变压器,新建220千伏出线4回,110千伏出线5回,10千伏出线16回。预计该站于今年6月底投运后,可以大大缓解泸州电网220千伏玉观、林庄、罗盘山变电站等供电压力,优化泸州电网220千伏的网络结构,进一步提升泸州电网供电能力,提升泸州电网今年夏季用电高峰期供电保障水平,并更好地满足泸州北部片区高速发展的电力需求。 从5月下旬开始,泸州公司变电检修室二次系统班成员们按照计划,展开安宁220千伏变电站二次设备调试工作。调试需要对现场16个不同间隔进行详细全面的“体检”,涵盖合并单元模数转换精度、智能终端控制命令开出时间、检修不一致、升压升流、单体和整组传动、遥信、遥控、遥调等,各调试项目缺一不可,需要严格认真把关,才能够最终颁发投运“合格证”。 面对220千伏安宁变电站涉及的两条220千伏线路和三段母线6月11日投运的硬任务,时间紧迫,人手短缺,“铁军”们上下齐心推进工作,建立在现场的临时党支部更为大家打气、把好安全关。现场人员从5月28号开始,主动将每天的下班时间自动延长到晚上10点以后。白天户外工作时,火辣辣的太阳会给大家来一场“日光浴”;晚上天黑时,又会有蚊虫叮咬的烦恼。几天下来,大家的肤色暗度都增加了一个号,疲惫感也不断上升,但这没有影响每个人的干劲。 二次系统调试负责人冯云扬白天带领大家工作,协调厂家人员,排查和解决发现的问题,晚上下班后又仔细盘点当天、筹划第二天的工作,研究遇到的新也是二次系统班第一次检验该接线方式的母差保护。 由于220千伏安宁变电站高压侧的4条220千伏线路是由原本从500千伏泸州变电站到220千伏罗盘山变电站的线路π接而来,在安宁站建设时还需要同步在泸州站和罗盘山站进行保护更换和联调工作,二次班几乎所有的青年员工都分散到了这三个点上。不同于安宁站,另外两个站的工作还增加了五级电网风险,特别是进入泸州站这样的500千伏变电站工作,是整个班组极少遇到的情况,缺乏相关的经验,现场负责人、二次班班长刘伟桓提高警惕,仔细排查各项安全措施,管理好参与工作的人员。根据工作开展情况,各点之间还会相互之间进行支援。 “接下去,我们还将努力抓紧完成剩下的调试工作,为确保220千伏线路和母线按期投运打下坚实基础。”对接下来的安排,变电检修室负责人程勇信心十足。
