人民日报:四川广元:改造电网输电线路 赋能地方经济发展

发布日期: 2021-06-03


5月30日, 220千伏昭赤一线增容改造工程一次送电成功,较原计划提前19天竣工送电。该线路改造工程投运后,不仅为林丰铝业、中孚铝业等重点项目提供了充足电力,同时有效提升电网夏季供电能力,为庆祝建党100周年期间广元电网安全稳定运行、全市可靠供电打下坚实基础。

220千伏昭赤双回担负着广元电网与绵阳电网的重要联络任务,属于广元电网的“动脉血管”。近年来,随着林丰铝业、中孚铝业等重点项目陆续建成投运,广元电网负荷快速增长,而昭赤一线受到线路导线截面积较小的影响,负载能力有限。

为进一步提高广元电网供电能力,赋能地方经济发展。国网广元供电公司充分考虑电网用电负荷快速增长需求,赶在夏季高峰负荷来临前,组织实施220千伏昭赤一线增容改造及昭赤一线等间隔综合改造项目。

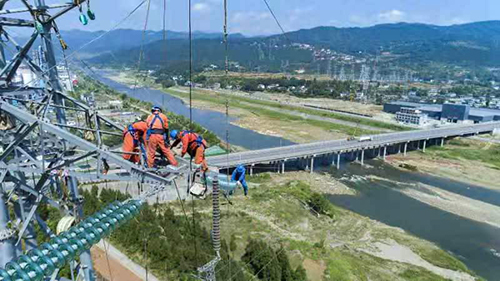

此次改造将昭赤一线导线由单导线升级为双分裂导线,共计改造线路7.3千米,铁塔20基,途经利州区5个村组,剑阁县下寺镇1个村,沿途跨越110千伏输电线路4次、跨清江河大桥1次,施工难度大,作业风险高。

由于线路架设90%位于山上,大规模机械作业无法展开,且工期紧、难度大。该公司实行“全民皆兵、挂图作战”管理方式,举全公司之力进行攻坚,组织施工人员签署重点项目决心书,以“逢山开路、遇水搭桥”的勇气和敢打必胜的决心,安全、优质、高效完成重点项目施工任务。

材料二次转运是此次施工最难啃的硬骨头之一,砂石、水泥、塔材全部靠人背骡子驼,每天出动输电、检修、变电等专业人员100多人鏖战,在各级政府部门的大力支持下,克服民事协调、山区施工、跨越牵引、高温作业、转运材料等困难,大幅压缩工期,确保提前竣工。
