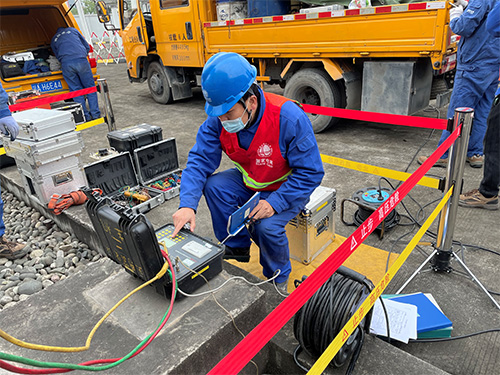

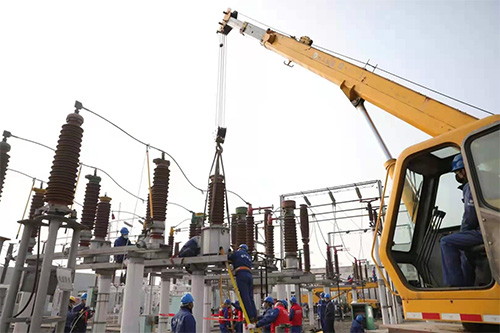

2021年第一天,在成都市高新西区的110千伏奔腾变电站内,国网成都供电公司180名电力检修人员仍在加班加点的施工检修。 新华财经成都1月1日电国网成都供电公司消息,2021年第一天,在成都市高新西区的110千伏奔腾变电站内,成都供电公司180名电力检修人员仍在加班加点的施工检修。据了解,奔腾变电站主要为周边英特尔等企业供电,该站投运于2005年,运行近15年,急需改造升级。在既要满足电力设备检修维护需要,又要满足企业正常用电的前提下,只能选择元旦节,企业放假停工的这一天,对奔腾变电站实施停电检修以及升级改造工作。 国网成都供电公司变电检修中心二次五班班长卿俊杰介绍,此次检修任务工期总共6天,但允许停电的时间只有1月1日一天,要顺利完成全站电力设备检修、试验,以及自动化设备改造工作,任务非常艰巨。为此,成都市经信局与国网成都供电公司提前了5个月进行准备,制定了“半停结合全停”的处理方案,最大程度缩短了停电时间,确保现场工作有序、有效开展。国网成都供电公司还制定了专项防疫管控措施,组织作业人员和后勤人员进行统一核酸检测,无异常后方可进入,变电站实行封闭式管理,严禁人员中途私自离站。 1月1日是检修工作最关键的阶段——全站停电施工,需要对10千伏部分的所有自动化装置进行升级并重新投入运行,而现场有效工作时间不足15小时。变电站内,各场地共设置七个安装点,检修人员按照分工分为安措组、安装组、补给组、调试组。安措组完成安全措施后,由安装组无缝衔接,蹲守在端子箱前,一人接线,一人复核,补给组负责挂牌、标签的安装补给工作,三组协同完成安装接线工作。调试组紧跟其后,立刻进行装置调试、开关传动和自动化调试。据现场人员介绍,检修工作进行顺利,计划将于1月3日按期完成。
