  一路上尘土飞扬,黄土洗面,在仅能容一辆越野车通行的山道颠簸十多公里后,我们到达了位于凉山州昭觉县谷曲乡的美姑河至拖觉110千伏第二回线路输变电工程施工现场。

  已是仲春四月,春暖花开的季节,可这里却没有丝毫绿意,黄色的山沟、黄色的地面、黄色的土坯房、炽热的太阳,空气中都带着荒凉的味道,没有一丝春天的气息。

title

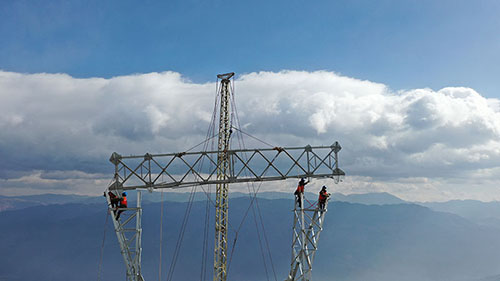

  当天的施工任务是在地面组装完成塔头后再吊装。现场10余名身着蓝色工装的施工人员正在有序地组装铁塔附件,有的爬上20多米高的铁塔上,有点站在地面,相互协作将几吨重的塔头吊装上去。“履带吊启动。地面人员一定要注意保证塔头段整体平衡,方面进位安装。”国网凉山供电公司项目李三宝经理紧盯着这个庞然大物被逐渐吊起、升空、安装......经过近一个小时的努力后,N133号铁塔塔头段起吊安装顺利完成,建设者们也终于舒了口气。

  李三宝说,像这样施工条件好的地方平均一天半能完成一基铁塔的组立,如果是环境比较恶劣的地方,则需要两至三天才能完成。

  美姑河至拖觉110千伏第二回线路输变电工程起于美姑河220千伏变电站110千伏构架,止于拖觉110千伏变电站110千伏构新建110千伏单导线单回架空线路长度78.755公里,新建单回路铁塔231基,总投资达10839万元。

  在大山深处开展电网建设,最困难的就是物资运输。山路险峻,道路崎岖,很多施工点没有路,只能靠骡子组成的运输队穿越荒山,将水泥、塔材等物资运往施工地,有的地段还需要靠人力才能将物资扛进去。

  “‘三区两州’深度贫困地区电网建设进入冲刺阶段,时间紧、任务重。为保证顺利复工,从2月18日起,294名施工人员分批进场。我们开展了严格的施工人员安全和防疫知识培训。项目3月6日复工后,施工现场每天都有专人测量体温、登记信息,吃饭也采取分餐制。”李三宝介绍。

  目前,该标段正结合现场实际,进一步优化组织、加大投入、加快建设,施工人员都绷紧弦、铆足劲,与时间赛跑,确保按期完成这项脱贫攻坚重点民生项目。

  截至4月23日,该工程变电部分完成土建总工程量的99.9%,线路基础开挖完成231基,基础浇筑完成230基,铁塔组立完成201基,放设导线18公里。

  该项目建成后,将结束凉山州拖觉片区单电源供电的历史,解除拖觉片区大面积、长时间停电的风险,提升供电可靠性和电能质量。同时,将满足布拖县电网发展负荷以及昭觉县、布拖县清洁能源送出需要。(姚兴望 陈晨)
