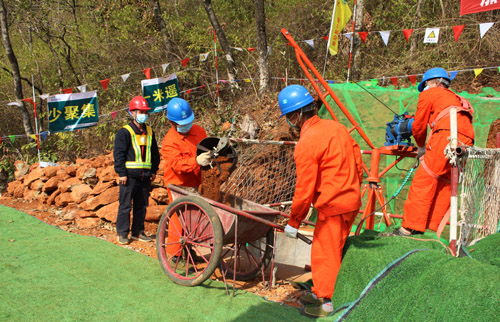

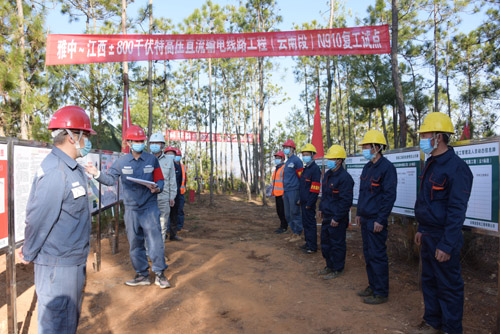

今年2月以来,随着复工复产的号角吹响,从四川凉山出发,途经、川、滇、黔、湘、赣五省,绵延至江西抚州的清洁能源大动脉建设再次启动。 截至4月7日,雅中特高压工程返场人数达到4595人,是疫情初期返场人数的1.5倍,远远超过年前施工高峰期人数,工程防疫复工实现了“零输入、零感染”。 科学组织 越过防疫复工“拐点” “防疫复工期间,指挥部采用现场检查和远程抽查相结合的方式,共组织开展防疫复工安全检查53次,抽查塔基施工及索道现场85个、施工队驻地14个”。国网四川省电力公司雅中工程安全监察部副主任李锐介绍,指挥部重点对雅中工程1个特高压换流站,四川、云南境内6个线路标段和1个大桥新建项目的3753名返场人员进行了近两个月的信息跟踪调查,建立返场人员行迹信息采集档案,通过进场后14天隔离和日常健康严格监测等手段,严控输入型疫情风险在工程中发生,有效保证了参建人员生命安全和工程本质安全。 截至3月底,工程全线使用口罩7万多个、84消毒液1415升、酒精450升、体温计258个、体温抢125把、防护服12套、护目镜22个、一次性医用手套400双,一次性餐盒57万个。在抓好疫情防控前提下,加快推进复工复产,经过一个多月的艰苦努力,雅中工程越过防疫复工“拐点”,呈现出持续向好的发展态势,实现了工程防疫复工“两手硬”和工程安全质量“双保证”的阶段目标。 目前,四川段施工累计完成基础开挖64.07%,完成基础浇筑55.09% ;云南段累计完成基础开挖50.36%,完成基础浇筑39.94% ;接地极线路完成基础开挖65.79%,完成基础浇筑57.89%;工程全线施工每周完成基础浇筑不低于30基,大金河桥施工综合进度81.2% ,其他路桥综合进度完成82.9%;布拖“四通一平”累计完成挖方78.8%,填方78.73%。 党建引领 攻克防疫复工“难点” “今年4月底完成杆塔组立前转序验收,7月底完成导地线架设前转序验收,12月底架线工作完成80%,春节前架线工作完成100%”。2月29日,公司特高压指挥部负责人在推进工程防疫复工视频会上强调,工期紧,任务重,必须充分发挥项目临时党支部作用和党员先锋作用,以支部领办、项目包片,党员攻坚为抓手,千方百计把疫情耽误的工期抢回来,确保防疫复工两不误、安全工期双保证。 “这次疫情耽误的时间太久,现在每天想的都是咋个能把耽误的工期给抢回来,咋个才能全力做好桥梁施工人员疫情防控和工程四级安全风险管控......”雅中换流站场平及路桥工程业主项目经理王林说。有着23年党龄,现年53岁的王林已在施工现场坚守了近两个月。 “防疫复工一开始,作为业主项目部的现场安全质量管控压力大、责任更重,我们充分发挥项目部党员突击队和党员的先锋模范作用。在工作现场,党员必须佩戴党徽,主动担当作为,尽最大努力管好工程防疫复工安全和工程本质安全。”党员突击队队长、雅中线路工程云南段项目经理杨洪说,为推进工程建设施工,所在的项目部设置有5个党员示范岗,责成项目部包括自己在内的5名党员带头攻坚、排除万难也要啃下这块“硬骨头”,全力推进工程进展。 “一个支部一个堡垒,一个项目一个队伍,一个党员一面旗帜。”在防疫复工期间,公司特高压指挥部临时党支部按照“党建引领、科学防疫、安全生产”工作思路,要求24家参建队伍以工程项目为单位,组建9个党员突击队,带领工程全线党员冲锋在工程防疫复工第一线,凝聚起打赢防疫复工攻坚战和加快建设“新基建”工程的磅礴力量,让鲜红的党旗在防疫复工一线高高飘扬。(“新三直”宣传报道组 陈奕宏 刘湘钒) 信息来源:国网四川省电力公司特高压工程建设指挥部
