绵阳公司:服务惠科 他们在行动

发布日期: 2020-04-26



  惠科项目配套220千伏输变电工程作为绵阳市重大电网项目,自该项目开工之日起,国网绵阳供电公司高度重视该项目进展,积极开展各项工作。自3月中旬起,着力于编制涉及的重要输电线路的保供电方案、安排专项人员负责保供电工作,同时编制惠科线路工程竣工验收实施方案、安排专项人员负责实施验收工作,助力惠科工程顺利施工、竣工,确保220千伏惠科输电线路及其附属设备零缺陷投入运行。

  提质保电

  由于惠科线路工程项目施工处周边电力线路密集、施工改造跨越点多面广,为确保施工人身安全,自3月29日起,部分施工需停电作业,部分重要地区和重要客户的供电线路也因此转变为单电源供电线路。其中,包含服务于四川长虹电子控股集体有限公司生产与生活的220千伏高群线。

  如若这些服务于重要客户的供电线路发生故障跳闸,将会造成严重的电网事件,故此对于在运的单电源供电线路进行专项运维保供电工作就成为了输电运检室线路运维工作的重中之重,且责任重大,不容有半点马虎。

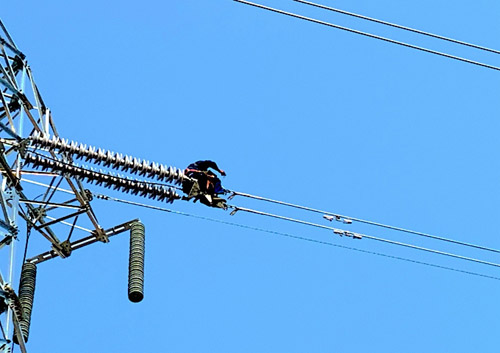

title

  3月中下旬,国网绵阳供电公司输电运检室提前梳理该片区输电线路在运情况,提前部署规划,安排专项人员,分组分段分时对220千伏高群线、110千伏高南一线和110千伏高南一铁支线等7条重要保电线路进行无节假日无休保供电特巡。

  清明节假,绵阳公司无休对220千伏高群线等7条重要保电线路进行保供电特巡,重点关注架空线路的导线接头、耐张线夹、并沟线夹以及电缆的终端头、中间接头等重要且薄弱部分,预防和减少突发性故障的发生。同时,由于清明时节焚香祭祖的百姓较多,运维人员也加强了对山林地区的防山火特巡,尽最大限度降低对客户的影响,尽全力保障电网设备运行安全。

  为提高运维保电质量,该公司还组织在220千伏高群线运维现场讲授“微课”。学习了《架空输电线路正常巡视—杆塔部分工作要点》和《220千伏单回路输电线路编号牌安装》,进一步提升运维班组人员的技术、技能水平。

  精细验收

  “由于惠科项目施工处处于绵阳南郊机场限高区域,无法结合无人机进行高空验收工作,所以我们只能人工登塔进行高空验收。同时,为巩固疫情防控成果,验收人员将被分为6个小组,每个小组配备小组工作负责人、登塔人员和地面人员。在验收时,一定要严格查看线路通道林木、房屋等危险隐患点是否已消除……”4月9日,输电运检室针对惠科线路工程竣工验收召开专项验收班前会。

  项目负责人根据《110千伏-750千伏架空输电线路施工质量检验及评定规程》和《110千伏-750千伏架空输电线路施工及验收规范》,详细讲解了惠科项目的施工内容、验收方案以及人员分配等,着重对验收专项人员一一讲解了此次验收统一注意事项。

title

  “登塔人员一定要注意人身和电网设备安全,遵守安全规程,工作负责人要严格监督落实。今天我们的任务繁重,要抓紧时间,但不容马虎,仔细检验,做好缺陷隐患记录,拍照留存。”4月16日清晨7点半,工作负责人在集合现场再次强调验收工作注意事项。

  当天傍晚,各小组顺利完成各自的验收工作。当晚该项目验收负责人就根据各小组的验收结果,整理缺陷台账。验收虽未发现重大安全隐患,但还是存在不少安全隐患点尚未清理。

  接下来,输电运检室将根据验收缺陷台账,与施工方积极沟通协调,督促施工方尽早消除施工缺陷,并再次有针对性地开展竣工验收工作,做到设备零缺陷投入运行,全力确保4月30日前该项目成功投运。(曾颖)

  信息来源;国网绵阳供电公司
