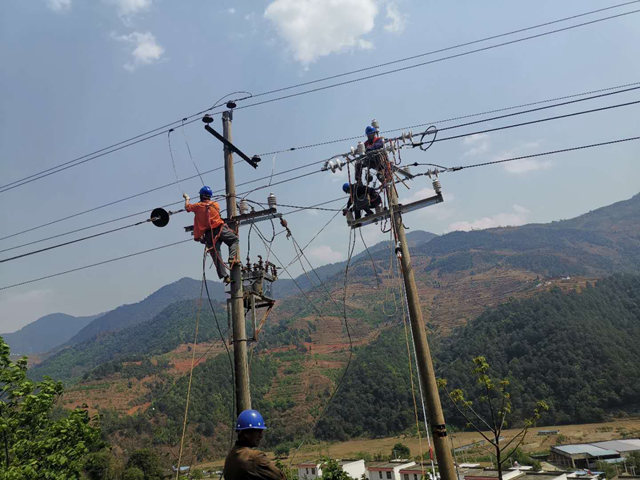

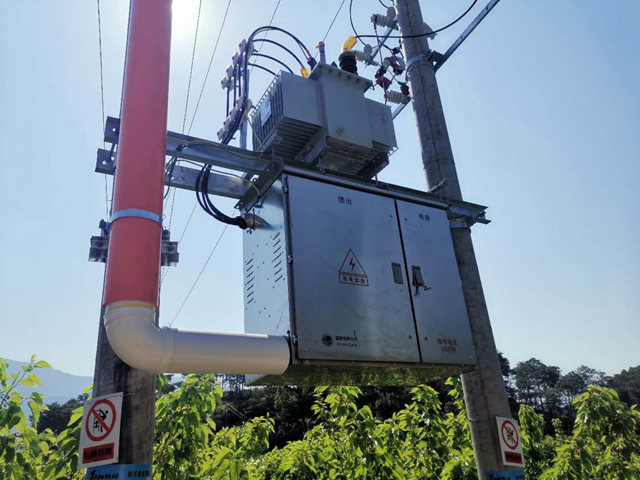

4月2日一早,来自德昌县黑龙潭镇三岔湾村、热河镇青山村、茨达镇碘水村的3名村干部都在往同一个地方赶,他们的目标是“三区两州”电网建设德昌业主项目部,手里的鲜红的锦旗被捂热了,那是要送给国网攀枝花供电公司的,感谢他们在电网改造工程中,彻底解决了群众的生产、生活用电难题。 望着不远处郁郁葱葱的烤烟幼苗和头顶刚劲的电网线路,德昌县黑龙潭镇三岔湾村党支部副书记曾发清心里一颗石头落定,全村4000多亩烤烟,今年不愁再在灌溉和烘烤阶段“掉链子”。这得益于国网攀枝花供电公司援建德昌配网工程的有力推进。 远村盼电:三个村“计划之外” 2019年3月,国网攀枝花供电公司援建凉山德昌“三区两州”电网建设正式拉开大幕。6月,攀枝花援建者,业主项目部负责人祝顺江和同事在审查施工项目部2019年综合计划项目复测图纸中发现,该县黑龙潭镇10千伏三叉湾改造工程原设计7个台区,线路仅9千米,每个台区涉及的供电线路供电范围较窄。 很快,业主项目部攀枝花援建人员与当地供电公司业主项目部人员、监理项目部、施工项目部等负责人,就2019年综合计划项目复测结果紧锣密鼓进行商议,将情况向省公司汇报。之后又经过多方多次实地考察、协调、确认,国网四川省电力公司将该项目按复测量追加线路119千米,增加投资约1650万元进行电网改造。这其中,涉及到黑龙潭镇三岔湾村、热河镇青山村和茨达镇碘水村3个村社线路37.8千米,增加投资约500万。 三岔湾村地处偏远,因处于服务末端,电压常年不稳定,除正常照明外,村民几乎没有使用过电饭煲、抽水机等大功率电器。同时,三叉湾村烤烟种植面积较广,作为当地村民的主要收入来源,较低的电压对烟苗的灌溉和烤烟质量都产生了较大影响。 情况相似的还有热河镇棉花村青山1社,原设计未将该社16户居民纳入改造范围。“由于青山1社村民用电原由棉花3社台区供给,供电半径达2.5千米,然而其线路老化严重。”施工单位授权委托人李磊说道。 棉花3社线路严重老化、破损,且穿越林区,线路随时停电,末端电压仅150多伏,每年的烤烟时节也是当地村民最难熬的时候。 不在原计划范围的还有茨达镇碘水村6社。该社地处深山,线路老化、破损程度大,线路供电半径大,导线线径细,用电质量差,安全隐患大。 圆梦今朝:“电足了 再也不愁” “考虑到这种情况大多数用户不能受益,也不能满足当地的用电需求,我们决定将改造范围扩大、延伸。”随后,业主项目部负责人祝顺江组织人员经过仔细复测、实地踏勘、积极反映后,在多方共同努力下,决定将黑龙潭镇三岔湾村电网改造工程量增加至改造台区8个,改造高低压线路36.7千米,将变压器台区和供电线路延伸至该村玉和堂6户外迁来无电户,实现电网全覆盖。 2019年7月2日,攀枝花业主项目部联合凉山供电公司、施工项目部、设计部门等负责人协调热河镇政府召开了现场工作会,正式将青山村1社纳入改造范围。经过6个月的努力,对青山村1社新建10千伏线路1.209千米,新建低压线路2.699千米,新建电杆57基,新安装50千伏安配变1台。 2019年6月经业主项目部复测后,又将碘水村6社不在原设计范围内的11户纳入改造范围。经过8个月的努力,最终该村配网改造顺利推进:新增电杆37根,变压器50千伏安1台,10千伏线路0.76千米,低压线路4.14千米,解决老百姓生产、生活用电问题。 “不停电,不跳闸,从来没用过这么好的电!”青山村村民李大姐笑了,这一年,她看着新的电网设施和电线架设进来,电杆、电线有规则地排开,一直延伸进山间村落,走进各家各户。 “电足了,再也不愁,大家就可以不用发电机烘烤烤烟和花椒了。”茨达镇碘水村村支部书记马文华算了一笔账:之前除去发电机成本,平均每房烟至少要花400至500元的燃油费,配电网改造后,烤一房烟的成本仅需100多元。不仅如此,如今很多农户不再吃“柴火饭”,天热吃剩下的菜也不用发愁,电饭煲、电冰箱、洗衣机,电视……开启了村里人的新生活。 初心不改:脚踩“钢索”绘“通途” 以上只是援建工作中的一个缩影,援建德昌46个项目出现的各种问题都考验着攀枝花援建队。按照祝顺江的话讲,这一年自己“十八般武艺样样精通,46个项目各有难处,援建的日子时时揪心,完工的一刻皆大欢喜”,而揪心煎熬的日子如同“走钢索”。 “项目调整、安全管控、沟通协调是援建工作中的三大难题。”2019年6月25日,业主项目部负责人祝顺江组织人员完成了工程复测工作,7月1日是省公司要求开工的时间,计划12月30日工程完工。然而,祝顺江最煎熬的时期也来了:按照工程管理要求需要严格照图施工,彼时能满足开工要求的项目仅10个,28个项目与设计产生出入。祝顺江着急得夜不能寐,日日冥思苦想,一方面抓紧逐级进行工作汇报,一方面不敢贸然动工,积极组织参建人员逐个项目听取当地政府意见,深入实地,核实百姓真实需求,多次对该项目组织进行再复测、复核,协调召开现场协调会,对设计人员调整施工图及预算进行指导,上报工程调整报告……最终,省公司高度重视,经分管领导亲自批示,同意德昌公司2019年综合计划项目按复测图纸调整计划实施,并于2019年9月23日重新发布计划调整文件。 由于项目实施时间紧、计划调整量大,省公司最终批复时间较晚,部分补录物资于2019年12月15日才到货。对此,业主项目部细致策划,监理项目部全面配合,施工项目部全力组织施工。“结合农作物生产、交通运输、属地协调、停电安排、防山火等主客观因素,从2019年7月26日到11月30日,我们合理安排38个项目有序错峰开工。”祝顺江说道。 在援建46个项目中,高峰施工期达到26个作业点500余名施工人员,安全质量的管控压力大。不仅如此,6月至10月工程主要施工期为烤烟生产期,作为烤烟生产大县,德昌较多项目位于安宁河沿岸及县城城郊,加上农户协调难度大,有效施工期大大缩减。 2019年11月27日,德川镇李所村3、4、5社台区计划停电作业,祝顺江进行现场安全检查时发现,该工作计划下午19时结束,结果上午11时工作便终结,便立即召集监理对相关部门负责人进行现场约谈。经详细了解得知,该台区位于城乡结合部,房屋密集、土地珍贵,通道困难,本已协调好的用户中有3户仍旧不愿栽入电杆。在进行多次协调,并尊重农户的意见,根据当地风俗进行电杆栽入。而该电杆协调总计出动各级管理人员40余人次,停电计划共计安排3次。 据统计,援建德昌配电网项目历时1年多以来,攀枝花公司管理人员长期在岗15人以上,管理人员出动5千人次以上,投入施工直接人工8万工时。援建人员担负使命,不忘初心,截至2020年3月31日,2018年调整计划项目共计8个项目全部完工投运,项目初设投资2165万元,涉及凉山州德昌县7个乡镇。2019年综合计划项目共计38个项目,全部完工,该项目初设投资11589万元,涉及德昌县13个乡镇。(尹迪 季鑫) 信息来源:国网攀枝花供电公司
