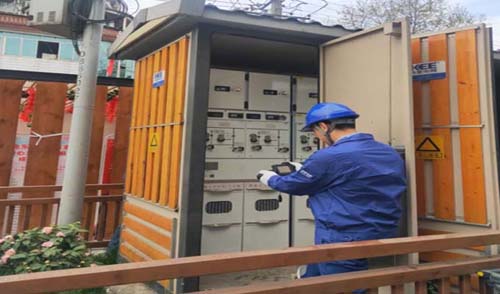

连日来,国网成都市高新供电公司从近期跳闸线路、设备隐患入手,深入分析配网运行的薄弱点、隐患环节,开展专项行动从源头处整治缺陷,同时狠抓线路巡视质量,打牢配网运维基础,筑牢配网安全防线。 找源头下措施,加强故障分析 3月17日上午10时许,在高新公司本部大楼下,运检部工作人员正拿着解剖刀、钳子撬开电缆接头,里面碳化的黑色物资清晰可见。这是10千伏棕科路故障电缆的分析现场。 据悉,3月16日上午9时30分,高新公司辖区内10千伏棕旅路、10千伏棕科路故障跳闸,公司运检部工作人员第一时间组织工作人员现场开展故障查找。1个小时后,两条线路先后隔离故障区域恢复送电,10千伏棕科路巡视发现故障点位;3个小时后,10千伏棕旅路确定故障区域。虽然实现快速送电目标,未造成任何优质服务事件,但两条线路同时跳闸的根本原因还未发现,悬在工作人员心上的石头远没有落下。 通过17日的现场解剖电缆分析,工作人员确定故障原因为单相接地。3月18日,高新公司进一步组织相关运维班组、技术骨干召开故障分析会,深入分析故障原因。 “在结合过保护信息、变电站录波及现场试验数据、故障点位表象等信息,发现在此次故障中,10千伏棕旅路、10千伏棕科路先后出现接地,存在同母线异出线两相接地短路,同时造成故障分闸的可能。两断电缆运行年限较长,缺乏可靠运维,绝缘薄弱是本次故障的直接原因。”通过本次故障分析会,公司生产人员进一步查明了跳闸原因,并有针对性地开展整治提升工作。 以此次事件为契机,高新公司运检部成立了以分管领导牵头、部门主任、专责及班组长为成员的故障分析小组,常态化开展故障分析,提升专业技能,针对性指导运维工作开展,进一步压降城区故障跳闸。3月来,公司累计组织分析会3次,参与23人次,优化故障处置流程1处,提出整治措施8条。 查投运抓质检,严防设备缺陷 “高新公司10千伏铁竹路出线开关刀闸线夹烧断,需10千伏铁苗路配合紧急停电。”3月17日上午,簇桥供电所工作人员在巡视10千伏铁苗路中发现一处紧急缺陷,第一时间上报运检部协调临时停电处理缺陷。 这是本月发生的第二起设备线夹、端子断线故障,公司运检部对此高度重视,深入分析设备故障原因。分析发现,该两起断线故障设备均为铜铝过渡材质,该类材质设备长时户外工作存在电解缺陷。从2018年开始,上级部门已明令禁止使用该类材质线夹及端子,只能使用铜镀锡接线端子及紧锁连接头。同时,经核实发现该两处问题设备均为2014年配网项目物资。 为防止设备断线故障再次发生,降低配网线路故障率,高新公司运检部第一时间通知施工主体,清查存量及已投运点位情况。公司采用“两步走”策略,对已使用的铜铝过渡设备加强红外巡视测温,计划按严重程度通过停电、带电的方式进行消除;对于增量及后续项目,严格按照上级部门要求,使用标准设备。 目前,高新公司持续对该类设备投运点位进行监控,严防故障造成更大范围停电。下一步,公司运检部将探寻项目物资质检途径,从业务前端获知设备缺陷,全力防止设备投运隐患。 抓特巡打基础,提高运维质量 “10千伏逸都大道同辉开关站,最大局放14dB,站房层顶及间隔挡板无明显水雾,无放电声及异味,抽风除湿机运行状态良好。”3月19日,配电运检一班工作人员对涉及疫情防控点位开展每日特巡,认真记录各项运行数据。 为严格落实安全生产总要求,进一步实现跳闸压降的总目标,提升供电质量水平。年后复工以来,公司运检部狠抓提升基础运维水平,采用“扎根运维、落实基础”工作思路,结合电力设备运行规范,针对性提出刀闸、开关、环网柜、开关站等不同电力设备巡视标准。同时,配电运检一班基于现有技术手段,严格制定巡视计划,同步建立设备隐患台账,常态化开展“日汇报”工作模式,展示巡视结果,切实保障运维质量。 截至日前,成都公司各运维主体利用红外测温、局放测试等技术手段,累计开展290余条次,发现并消除树线、断线、间隔放电等各类缺陷67处,切实保障了电力设备的安全稳定运行。(周晋辉) 信息来源:国网成都供电公司
