发布日期: 2020-03-25



  “最近天气好,你们又要辛苦喽!”

  “是啊,年前安排的活路因为疫情耽搁了2个月,现在正好赶工!”

  3月24日9时,在资阳市乐至县童家镇乐善村一处山坡上,村民雷辉惜在自家果园里转悠,看着眼前一派繁忙景象,迎上前与童家供电所员工田显荣打个招呼聊起了天。

  “以前电压低,电不够用,家用电器都不敢多买,这下改造后怕要好啦!”67岁的雷辉惜苦恼了几十年,得知村里要进行农网改造,毫不犹豫配合施工队砍掉了两棵桃树,留出空地用于组立电杆。

title

  “今天就要放线,很快就能通电了,你看嘛,你家的两棵树砍得值哦!”田显荣指着不远处一基新立的电杆,打趣地说道。杆下,身着橘红色工作服的队员杨文中、曾中原正清理着工器具、材料,随后仔细检查了杆基,为安全登杆做好准备。

  乐至10千伏童高线改造工程涉及新建线路9.5公里,新立电杆113基,安装横担264组。按照计划,需赶在5月底前竣工。作为国网资阳供电公司年后复工的第一批农网改造工程,此次施工时间紧、任务重、环境特殊,给工程队提出了更高的要求。

  “队员每天必须测量体温后戴口罩上岗,吃饭严格采用分餐制,现场还设置了临时隔离点。”施工负责人陈善军表示。在他随身携带的文件包里,除了有日常标准化作业所需的相关票据,还多了几份关于应对新冠肺炎疫情突发应急处置的相关资料。每天班前会上,他都会将相关防护措施详细告知队员。“安全施工永远排在第一位,虽然多了一道工序,好在天气好,每天可适当延长作业时间。”

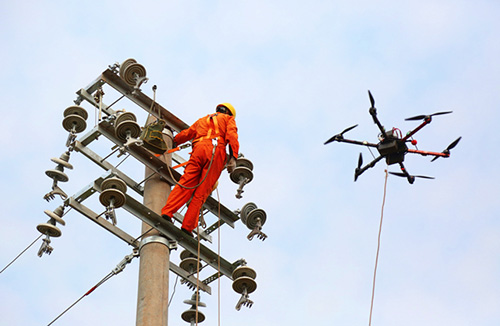

  9时30分,阳光变得分外刺眼。在距离地面约15米的杆顶,杨文中固定好安全带的位置,将身体摆正,开始挥舞手中的工具,很快将拉线抱箍安装好。顺着明晃晃的拉线而下,曾中原动作麻利地进行着手里的最后一道绑扎工序。“这基转角杆需要安装4根拉线,我们上下配合,平均完成一根只需要20分钟!”

title

  电杆30米外,队员邱开俊在安全员徐勇的监督下开始了砍青排障工作,以保障即将展放的导线对地保持绝对的安全距离。

  “无人放线飞机准备完毕,可以作业!”10点,经过一番简单组装和调试后,女队员叶蓝军拿起飞行器遥控器,第一时间汇报了工作进度。5分钟后,伴随着叶片转动的声音响起,无人机带着一根细细的牵引绳腾空而起,在叶蓝军的操控下,达到一定高度后,向山坡下一字排开的末端电杆飞去。“保持飞行高度……缓慢下落……”对讲机里传出一声声指令。

  11时20分,牵引机、搅磨机隆隆作响,线盘飞速旋转,一根崭新的银线在牵引绳的带动下,在半空中缓缓延伸开去。

  “大家抓紧时间,今天的午饭可能要延迟,克服一下……”陈善军全程指挥着现场,尽量把握好时间和工程节奏。(程杰 曹琦)

  信息来源:国网资阳供电公司
