检修公司:严寒中的刀闸大修

发布日期: 2019-12-13

  12月11日,四川省昭觉县地表温度4摄氏度,寒气逼人。在500千伏普提变电站内,却是一派热火朝天的劳动景象,15名检修人员分成2个小组,有条不紊地开展220千伏刀闸大修。

  普提变电站是四川电网最早的三座500千伏变电站之一,于1998年7月投入运行,承担着二滩水电、攀西地区清洁能源外送等重任。

title

  32岁的盖世诚是工作负责人,从12月5日开始,他和同事就一直奋战在普提站。10天内,他们要完成10组220千伏隔离开关主导电臂、13台电动操作机构及附件更换工作。当天,他们将进行2022刀闸吊装、2026刀闸调试工作。

  普提站位于高寒地区,冬季昼夜温差大,夜间几乎都在零下4摄氏度,要到次日9时才慢慢回暖,但下午14时又开始刮风,气温开始下降,所以每天高空作业有效时间很短,只有5个小时。2天时间才能完成一组刀闸大修。

  上午8时,普提站寒霜袭人,像下了一场小雪似的。由于天气太冷,吊车、高空作业车集体“罢工”,检修人员连续给发动机“升温”半个小时,才将车辆发动起来。大伙哈出的白气,在眼前一绕便成了霜渣。

  “气温低,手脚相对不灵便,大家一定要注意安全和细节,相互间要加强配合。”上午9时,工作全面铺开,盖世诚再三提醒检修人员注意安全和质量。

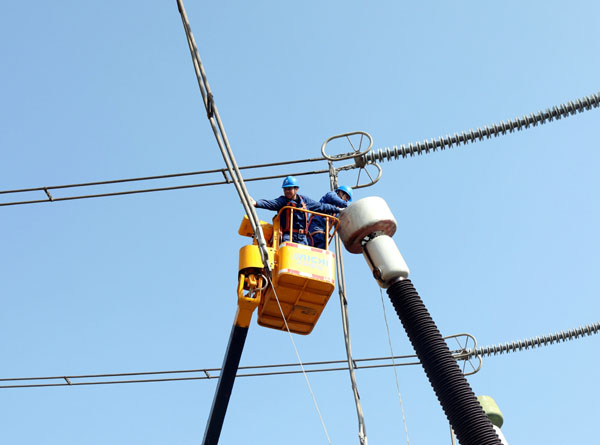

  对于检修人员而言,天气寒冷尚在其次,让他们最犯愁的是检修现场设备密集,吊车上部、左侧、右后侧全部是带电设备,吊臂只能在4米、50度的范围内活动,稍有不慎就有可能误碰带电设备,安全风险极高。为此,检修公司在现场安排了3名专职监护人,全过程管控每个环节。

  上午10时,旧主导电臂开始起吊。安全监护人樊剑、谢碧胜像哨兵一样站在距带电设备最小安全距离的垂直下方,紧盯着吊臂的活动轨迹,只允许吊臂接近他垂直面上方水平线,坚决不允许超越一毫米。盖世诚仰着头,时刻关注吊臂与跨路管母的安全距离。

title

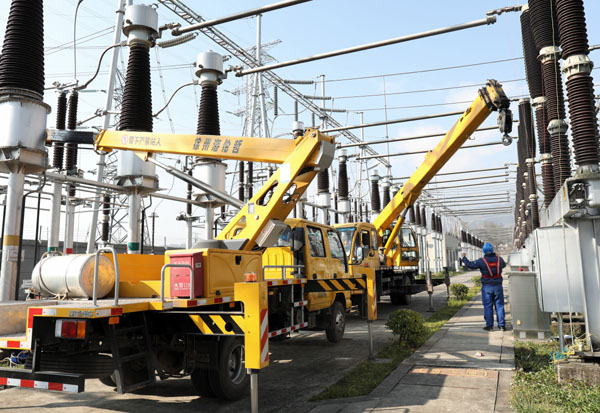

  “停,吊臂收点,向左再移动20厘米,风绳控制好方向。”10时30分,吊车在张建华的指挥下,经过7次调整,终于将旧主导电臂吊至地面。

  “必须分合三次,检查有无抖动、触头中心位置是否正确。”在一旁的2026刀闸,4名检修人员分别利用高空作业车、脚手架对新刀闸进行外观检查和调试。“受现场空间限制,高空作业车只能调整两相,另一相必须搭设脚手架,才满足刀闸三相整体同时调整的要求。”盖世诚说。

  中午,太阳挤出云层,顿时暖和起来。检修人员10分钟就搞定午餐,又回到现场开展附件组装、部件组装工作。13时,新主导电臂开始吊装。

  “弟兄们加把劲,趁起风前把新主导电臂吊装好!”盖世诚一声招呼,大家齐声答好。14时,如刀的寒风如期而至。此时,吊装工作全面完成,检修人员未作片刻休息,立即转入地面,开展旧机构拆除,新机构背板制作、机构安装调整等工作。

  谢碧胜自嘲道,每天冻手冻脚,下午还脸如刀割,一天抹3次护肤霜都不起作用,脸不仅脱皮,还越来越黑,嘴唇也被吹裂了,吃饭喝水都痛。

  时间一分一秒地过去,风越来越大,气温越来越低。寒风中,检修人员依然一丝不苟,手僵了,就用嘴哈气暖和一下,接着再干。就这样,他们一直持续到下午17时,才收工返回驻地。(李云 陈兴旺)
