绵阳梓潼公司:电网喜“添丁” 线路迎“新生”

发布日期: 2019-12-09

  随着国网梓潼县供电公司深入开展“不忘初心、牢记使命”主题教育,公司全员坚守初心、勇担使命,始终做好经济社会发展的电力“先行官”,以“人民电业为人民”的企业宗旨为向导,努力消除电网薄弱环节,提高电网供电能力,为梓潼人民提供更加优质可靠的用电环境。

  “10千伏文城一、二线以及长城二线、长宏线的投运,有效地改善梓潼经开区城郊结合处重过载问题,再次提升了为梓潼百姓服务的能力。”11月30日,随着10千伏文城二线核相正确,顺利接入电网运行,标志着本年度梓潼县供电公司新建及改造的4条线路均在迎峰度冬高峰期前投入运行,为梓潼电网又注入新的血液,极大地减轻经开区电力线路重载运行压力,解决困扰当地百姓的用电难题。

  统筹安排高效协同工程问题

  近年,随着梓潼县经济发展迅猛,经开区新建梓潼东辰国际学校、四川文艺大学以及一康制药等大型企业,用电负荷剧增,原有的供电线路、设备已经满足不了经开区附近用户的生活生产用电,用电问题日益突出。

  “必须抢在迎峰度冬用电高峰期之前,将4条线路投入运行。”在10月份项目推进会上,梓潼县供电公司立下“军令状”,务必按期完成线路投运,确保冬季用电无忧。

  面对工作量大、作业项目多、施工作业面广以及内外全面统筹协调因素多等困难,梓潼县供电公司运检部、施工单位以及监理项目等多部门,立足于“三部两代”制度,定期召开项目推进会,梳理并明确在此次线路新投工作中,各方职责和沟通机制,落实各项目工期进度、停电计划等重要事项。从物资保障、技术措施、安全管理、组织衔接等方面做好统筹安排和严格要求。通过每次的推进会沟通协调和对各停电项目充分了解,努力协调解决施工中遇到的困难和问题,最后各项目工作部门达成共识。

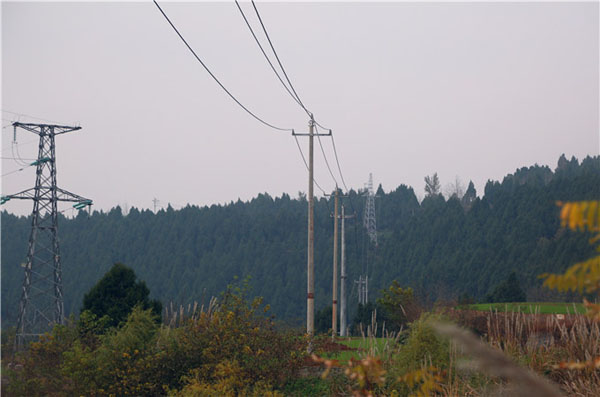

title

  攻坚克难按期推进工程进度

  10千伏长宏线改造工程中连续多天停电是遇到的最大挑战。怎样在保证安全的前提下,最大限度减少停电时长和范围,给客户最好的感知,梓潼县供电公司为此作了大量细致的工作。

  在制定施工方案时,将非停电的部分提前做完并验收,反复推敲人员配置和施工承载力,将9天的白停夜送停电方案优化至7天。11月19日至25日,每天组织数十人同时参与施工,在现场多点作业,施工风险等级较高的情况下,做到有序施工、有效管控。在精打细算的停电时间内,严格落实安全生产要求和到岗到位职责,安排业主项目部多名专责分别前往不同的施工点进行安全督查和当天的验收,确保现场安全和施工质量。在合理有序的工作安排下,该线路的施工过程中没有出现一起停送电不及时造成的投诉现象。

  在10千伏文龙一线、二线两条线路施工时,两条线路同杆架设,且采用的是线径较大的架空绝缘线,给施工单位也增加了不小的难度。10千伏文城二线为全电缆敷设线路,与多条在运电缆同沟敷设,施放电缆、下井作业等均需格外注意安全。针对每个工程认真勘查现场,制订细致可行的施工方案,剖析危险点和重难点,为工程建设推进扎扎实实做好每一步。

  心系群众妥善赔付青苗补偿

  在此项工作中,梓潼县供电公司始终把群众利益放在首位,着力解决群众最关心、最直接、最现实的利益问题,确保工程顺利推进的同时,最大限度保障人民群众在电力施工过程中的利益。

  “供电公司工作人员主动沟通、协调,我的青苗赔偿费才能够及时足额兑现,你们的服务真是太好了。”家住梓潼县经开区的陈先生对梓潼县供电公司建设线路过程中损伤他家柚子树后,及时开展青苗赔偿工作连声点赞。

  10千伏文城二线和长宏线的建设中,由于地处城郊结合部,青苗和占地赔偿协调难度大。在幸福三社铁塔基础占地的青苗赔偿协调中,由于需损伤柚子树较多,梓潼县供电公司多次主动上门沟通,优化方案减少青苗毁伤,通过种种努力,得到柚子园园主的认可和好评。

  从10月下旬至11月底,不到一个半月间,梓潼县供电公司顺利完成10千伏文龙一线等4条线路投运工作。(毕博敏 李义斯)
