成都公司:高标高效 双电源改造项目圆满落地

发布日期: 2019-12-03

  12月1日,国网成都供电公司110千伏大源变电站双电源改接已逾一周,运转顺利,所辖居民小区和商企用电均极为平稳。

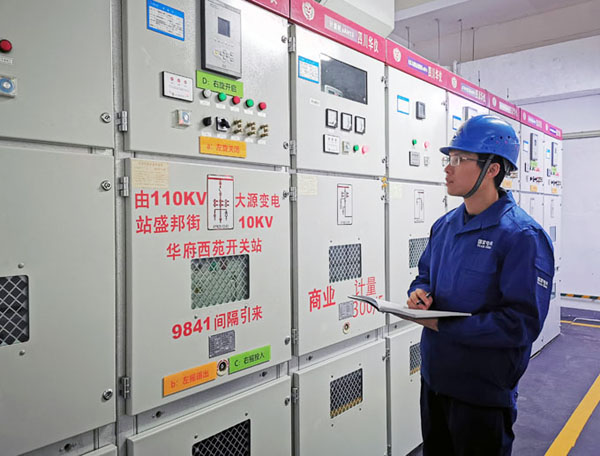

  还记得一周前11月20日晚24点,初冬的深夜,温度仅有7℃。在高新区益州大道与盛邦街交叉口处,工作负责人正在进行最后的提醒与叮嘱,10名身穿蓝色工作服的电力工人列成一排,整装待发。此时此刻,大部分居民早已进入梦乡,而电力工人正是趁着凌晨的用电低谷,抓紧实施大南路线路改接工作。

  大南路线路改接是110千伏大源变电站双电源改接工作的一部分,更是践行“人民电业为人民”服务宗旨,为居民小区用户提供更加灵活可靠的电力供应。同时,该项目也是成都供电公司首个双电源改接项目。

title

  专业专注,落脚可靠供电

  随着成都市经济高速发展,部分区域负荷过于集中,成都配电网互联互供能力不足导致城市供电可靠性无法得到实质提升,公司优质服务压力日益增大。

  成都公司前期专题分析城区配电网,将变电站出线的居民小区专线或公网线路全部形成手拉手纳入整治提升方案,从根源上提升公司供电可靠性。同时,公司大力推行一体化检修,统筹同步开展消弧线圈增容改造和选线功能完善等工作,降低地下电缆群伤安全风险,保障配网安全稳定运行。

  高新公司高度重视本次专项工作,由运维检修部主任牵头,组织公司相关人员成立专项工作组,稳步推进前期查勘、方案制定、用户协调等各项工作。同时,为避免因用户故障造成配网线路跳闸,在前期查勘过程中,该公司扎实开展用户设备隐患排查工作,并督促用户借双电源改造时进行缺陷闭环;完成66条10千伏专线带居民双电源改造方案的制定,排查出12处用户设备的缺陷,全力推进剩余的67条线路改造方案制定,确保居民可靠用电。

  精益精准,聚焦客户需求

  由于变电站改造停电时间较长,涉及居民较多,为保障停电期间居民日常生活正常用电,高新公司对涉及居民停电的单电源用户进行双电源改造,旨在一劳永逸提升供电可靠性,优化公司配网网架结构。

  据统计,高新公司共涉及110千伏大源变电站、110千伏勤俭变电站、220千伏核桃村变电站等13座变电站,覆盖100余条10千伏线路,其中,110千伏大源站已实施落地。

  110千伏大源变电站共有13条配网线路需进行双电源改造,大牌路因不涉及环网柜修建和对外停电,已于10月26日投运,剩余12条配网线路均涉及修建环网柜和对外停电。由于改接线路多,工作量大,并且停电作业带来的优质服务压力巨大,为了尽可能减小停电对用户带来的不良感知,高新公司采用分批次、错峰停电的手段,计划11月完成9条,12月初完成3条,并均在凌晨开始改接工作。

  高标高效,深化部门联动

  为顺利推进大源站线路改接,在项目前期,高新公司组织人员对现场各个点位进行勘察,对电缆通道情况、环网柜修建位置进行梳理确认,以编制最优改接方案,为项目实施打下坚实基础。由于改接工作涉及对用户专用线路的改接,用电检查班积极沟通用户,得到用户的高度认可,同意公司对电缆进行处置,并签订用户电缆处置协议。

  在敲定大源站13条线路改接方案后,运维检修部主任唐毓积极协调高新区经济运行局、高新区园林局等组织机构,到各现场确认点位与环网柜基础修建占地面积,并及时办理完成了相关市政手续。由于部分基础修建位置属于物业管理,公司运检部与营销部、三新高新分积极联动,充分依托用检班、属地供电所力量,借助三级客户经理打通的渠道,顺利完成11台环网柜基础的修建。

title

  实干实绩,彰显“善小而为”

  11月21日上午,随着调度送电完成,工作人员核相无异常,历经10小时的10千伏大南路、大凰路改接工作落下帷幕。21日晚24点,高新公司再接再厉,再次对两条10千伏线路进行双电源改接。连续两天的通宵达旦工作,成功实现四条线路的双电源改接,覆盖15个居民小区,惠民近1万户。

  一直以来,在高新公司党员服务队的先锋模范氛围笼罩中,公司营造出人人干实事、人人树标杆的争先创优氛围。在本次工作中,涌现出一大批像唐毓这样的党员,例如运检部青年党员马恒驰,积极参与物资准备、点位查勘等工作,并在21日、22日的两次现场工作中,作为监管方与工作人员通宵战斗;再如用电检查班党员林桢敏,全过程跟踪资产移交,全力协调客户,守好配网线路“最后一公里”。他们始终如一锁定共产党人初心,身先士卒磨砺电力人匠心,身体力行诠释新时代“善小而为”的含义。(刘昊玥)

  信息来源:国网成都供电公司
