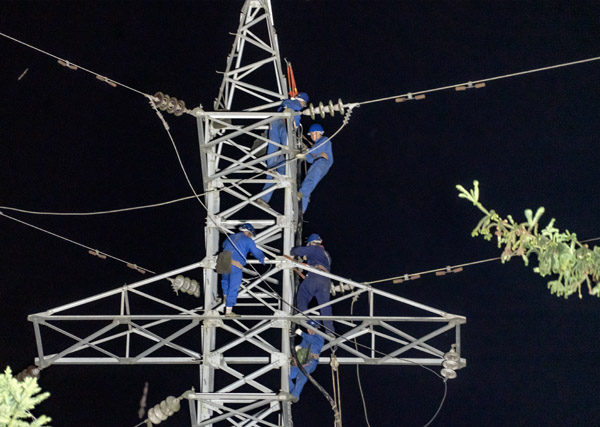

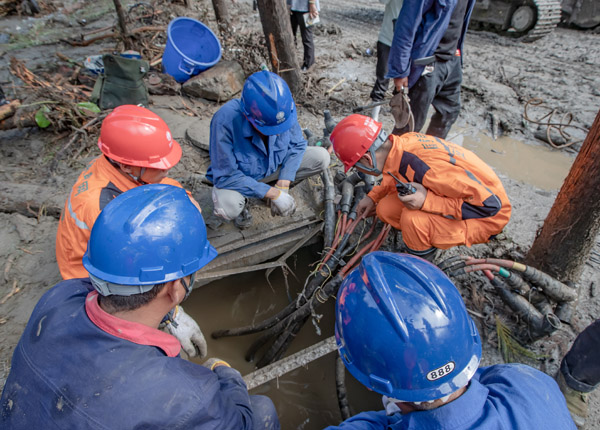

8月28 日16时 26分,随着阿坝藏族羌族自治州汶川县三江镇席草支线送电成功,标志着此次所有受灾村寨全部恢复供电。历时9天的汶川“8.20”特大洪灾泥石流抢险复电战役取得了全面胜利。截至8月28日14 时,该公司累计出动人员 1677人次,出动车辆 445台次,恢复电力线路37条。 8月20日凌晨,阿坝州境内遭受强降雨袭击,引发山洪泥石流灾害,境内汶川、理县、茂县多条道路中断,通讯信号丧失。据统计,1条220千伏输变线路;1座110千伏变电站、5座35千伏变电,6条35千伏输电线路;30条10千伏输电线路停运。230个行政村,6万余户用户停电。汶川县水磨镇、三江镇受灾尤为严重。 灾情发生后,国网四川省电力公司、国网阿坝供电公司迅即启动防汛III级响应,第一时间投入抗灾抢险,及时调集抢险队伍、应急物资、工程车辆,协同周边抢修力量并调动汶川境内二台山操作班紧急驰援。因茂县至汶川、茂县至理县、茂县至成都道路中断,国网阿坝供电公司应急抢险队需从北川绕道经都江堰到达水磨镇,吹响了抗洪灾、保供电的集结号。 当日,汶川城区已恢复供电;晚上19时33分,水磨镇第一条10千伏茅生线恢复供电。 三江镇全面停电,抢通三江镇的供电是首中之重,由水磨进入三江的道路中断,电力抢险暂时无法进行。要在第一时间及时准确掌握三江镇的受灾信息,21日21日早晨7点,阿坝公司7名运维人员驾驶抢险车辆从水磨镇出发翻越鹞子山进入三江镇。鹞子山,山高路陡,暴雨未歇,抢险队员多次成功避开了险情,一路坚毅前行。18时59分,10千伏三白线由热备用转运行,带电运行正常。停电50个小时后,点亮了三江镇供区第一条出线。恢复了三江镇龙竹村、照壁村1组及两个污水处理共11个台区119户用户的供电;21时36分,三江镇政府和三江小学临时安置点恢复供电。 由于三江镇35千伏变电站出线大部分被洪水冲毁,短期恢复困难。国网四川省电力公司“8.20”抗洪抢险前线指挥部经过认真研讨测算,决定采用“借线”降压供电的方式恢复三江镇主网供电。22日一早,在水磨镇35千伏茅坪子变电站,前线指挥部配网和运维专业组,通过将35千伏茅三I线引流线接入10千伏茅禹线,为“送出”打好基础;作为“接收”一端的三江镇抢险工作组本应尽快敷设好电缆,对受损的电缆分支箱进行拆除更换,做好接电前的各项准备。但因山洪暴涨,所有抢险队员必须紧急撤离而延误了抢修时间,原计划22日24时前恢复供电到23日凌晨3时20分才送电成功,三江镇恢复主网供电。至此,汶川“8.20”所有受灾乡镇实现主网供电全覆盖。 虽然三江镇实现了主网供电,但还有席草村和邓家塘村因道路中断、受损线路长暂时无法通电。经勘查后决定,新挖28基,组28杆,架设1700米架空线恢复两个村的正常供电。由于多处山体跨塌,车辆无法通行。电力抢修人员只能身背抢修材料和工具,冒雨跋涉泥泞山路,克服种种困难,一处处将故障排除。经过紧张的抢险施工,28日16 时26 分,席草支线成功送电,最后两个村席草村和邓家塘村恢复供电。 至此,汶川“8.20”特大洪灾泥石流抢险复电战役取得了全面胜利。(王建宏)
