映秀湾:全停、大修、技改忙

发布日期: 2019-02-28






title

  2月27日,映秀湾电站厂房。

  “大家分析的危险点都说的很好,我再补充几点,安装转子吊钩时,要注意上下协作,行车启动瞬间,监护人员要防止坠跌,千万不能马虎大意……”在映秀湾电站1号机组A级检修转子起吊工作的班前KYT上,工作负责人汤雨针对本次作业的危险点再三提醒,为保证作业现场的安全,检修人员严格开展班前KYT活动。

  大年后,国网四川映秀湾电厂的生产现场大修技改工作逐渐从年后恢复一派的繁忙景象。

  “起重机,需可靠,吊转子,需谨慎,好!很好!非常好!”10时55分,随着15名检修工作人员齐声呐喊,映秀湾电站1号机组A修吊转子工作正式开工。

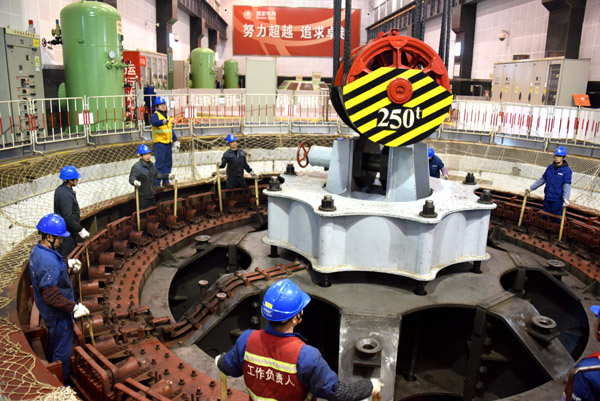

  “大家注意,转子插片不要卡起了,如果卡了,要大声吼出来!”起重总指挥杨波起吊前再次嘱咐。随着杨波一声声哨响,一辆载重25吨的行车缓慢收绳,将重达22吨的转子从1号机墩处缓慢吊起5米,随后,转子向左平移到距离1号机坑20米处,行车缓慢放绳。11时50分,1号机组的转子缓慢放入转子机坑中。下一步,工作人员将进行1号机组机架及水机各部件拆除工作。

  当天是映秀湾电站1号机组A级检修开工的第7天,该项目工期共计60天。本次大修涉及的主要项目有12项,转子起吊工作系机组拆除工作中的一个重要节点之一。

title

  2月26日,渔子溪电站闸首。

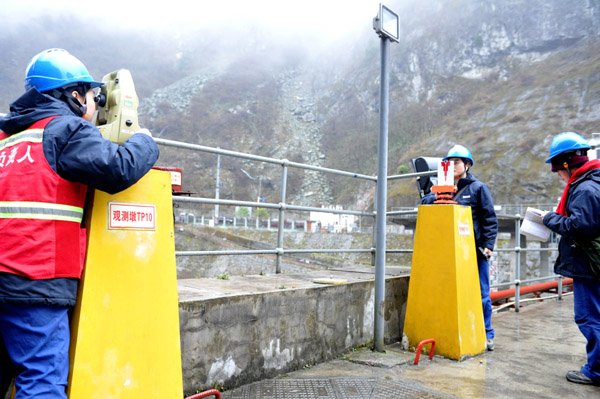

  9时57分,在渔子溪电站闸首大坝观测点,水工维护观测二班正在进行大坝水平位移的测量。

  “往右调整一点”

  “过了,再往左一点”

  “好,重合了,可以读数了”

  ……

  石继宏不时发出指令,戴慧配合指令调节好活动站标,何晓红在记录本上记录下了当天大坝测量的第一个数据。

  “大坝位移的测量工作是本次渔子溪电站全停水重要维护工作之一。”负责人石继宏介绍,“通过测量和数据分析就可以及时取得反映大坝和基岩性态变化的各种数据。下一步,水工观测二班还将继续开展隧洞检查和库区的检查维护等工作。”

  电站全停水工作是映秀湾电厂每年枯期检修中的一项重要内容,其目的就是对电站的水工建筑物、电站发电相关设备、设施进行全面检查和缺陷处理,以保证电站在汛期的安全运行。

  渔子溪电站全停水于2月25日开始,计划工期15天,共涉及机械、电气一次、电气二次等7个专业的90个项目。自渔子溪全停水项目开工以来,截止26日,渔子溪电站已累计开展全停水相关工作31项。

title

  2月27日,渔子溪电站厂房。

  与此同时,渔子溪电站4号机组技术改造工作也在中。

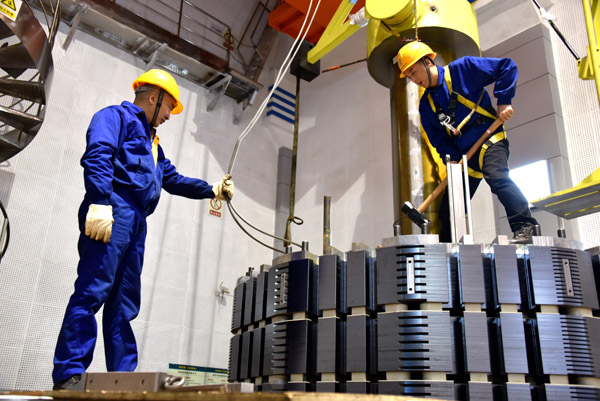

  在渔子溪电站发电机层安装间放置着一个直径3.368米,高1.25米的转子,东方电气公司的3名工作人员正在对它进行拉刀作业,这个“庞然大物”是本次4号机组大修技改中更换的重要部件之一。

  “本次4号机组大修技改,将在原有机坑上,除水导轴承外,对水轮发电机全部更换。”项目负责人余波介绍到,技改项目涵盖水轮机过流部件和发电机部分上导、推力轴承以及定转子整体更换,以此改善循环冷却效果,减少渗漏和结构性缺陷。

  “大家在开展工作之前,个人的口罩和个人防护用品要戴好,上下定子机坑的时候一定要注意安全,不要摔跤哈。”在渔子溪电站4号机组技术改造的工作现场,工作曾磊在班前会后,再次向工作人员强调。随后,工作人员开始进行定子线圈的固定和绑扎工作。电气一次班的刘功才正在跟东电厂家沟通转子焊接的具体事宜。据悉,3天后,工作人员将对定子上下层线棒接头进行焊接。

  渔子溪电站4号机组技术改造工作于2018年10月11日启动,预计于2019年5月16日结束。(吴林娟)
