甘孜:提前三月投运电站 助力百姓温暖过冬

发布日期: 2018-12-26

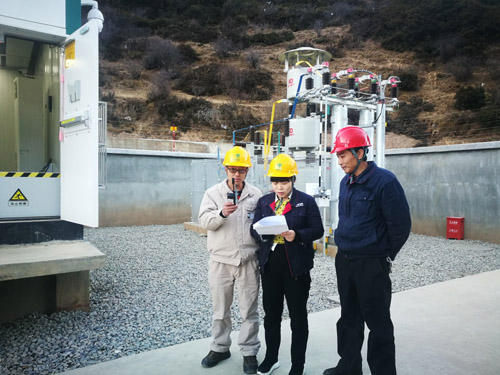

  12月21日21时,雅江县35千伏牙衣河变电站投运成功,四天前,12月17日晚凌晨2时52分,雅江县35千伏西俄洛变电站也成功投运。这两个站的相继投运代表着雅江牙衣河乡和西俄洛镇的居民将彻底告别依靠小水电发电的历史,对促进当地经济发展有着重要意义。

甘孜:提前三月投运电站  助力百姓温暖过冬



  据工程负责人周先平介绍,工程于今年4月正式开始建设。在内地平原地区看起来简单的施工项目,在高原却并不轻松,“从雅江县城沿江而下约110公里,唯一可通行道路为一条年久失修的乡道,异常艰险,路况极差,最窄处宽不足3米,限高4.3米,这给我们的设备供应带来极大的安全风险和困难。”仅材料运输这一项工作,施工队就面临着巨大的考验,“所幸我们得到了地方政府交通部门的支持,我们利用装载机开道,小车、吊车随行的方式,组织所有货车在县城集中后,一次性通过上述路段,才终于解决了运输难题。”

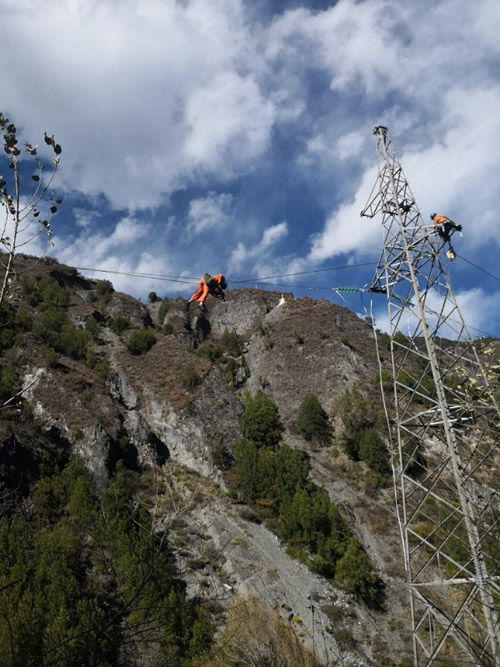

  除了特殊的地理条件造成的施工困难,甘孜州的自然环境也给施工带来不少麻烦,六七月是甘孜州的雨季,牙衣河更是遭遇近几十年最大暴雨,塌方、泥石流不断发生,道路被阻断,桥梁被冲毁,运输通道断裂,部分塔基基础和材料被冲毁;进入冬季后,雅江县经常下雪,最低温度达到零下10℃,施工人员需要在海拔4000米的极寒气候里作业。

甘孜:提前三月投运电站  助力百姓温暖过冬

这些困难并没有吓退工程建设者,周先平说:“从项目建设之初,我们从设计、采购、施工等各方面,都坚持高标准、严要求,哪怕遇到再大的困难,我们都想办法解决,因为这个工程不仅代表着我们国家电网的形象,也是当地百姓的希望。”

  在施工过程中,经常有当地百姓满怀期待地问“这个电站什么时候能建好?我们什么时候才能用上稳定的电?”每当看到老百姓那渴望的眼神,施工队员都深感自己肩上责任的重大,早日完成工程建设,当地的百姓可以早一日用好电,让这个冬天过得更加温暖舒适。

  在这样的信念下,整个线路施工团队、土建施工团队、电气安装调试团队、物资配送团队、验收投运团队默契配合,每天早出晚归,加班加点地投入到工程中,最终将原计划于2019年3月30日完工投运的项目提前三个月完工。

  随着这两个工程的完工,雅江县偏远山村的供电能力将大幅提升,当地百姓可以舒心地度过一个温暖的冬天,地方经济民生用电需求更有保障,当地脱贫致富也将更有信心。(黄丽)
