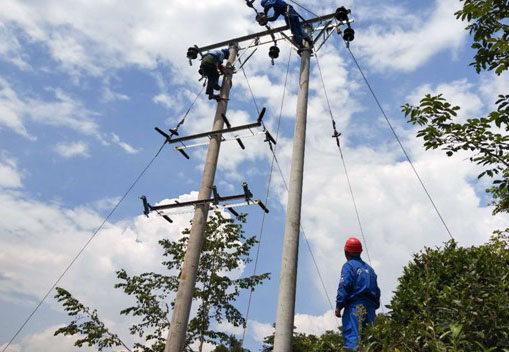

8月6日,乐山市马边县下溪镇鱼仓山山体滑坡地段的电力抢修工作现场进入第四天。对于抢险现场负责人王卫和60名抢修人员来说,这一天是鱼仓山抢险工作全面展开以来最艰巨、最关键的一天。 清晨6时整,迎着一轮明朗的月色,王卫与供电所的员工又一次出发了。经过三天早出晚归的紧张抢修,鱼仓山山体滑坡地段受损线路拆除、改道新树电杆工作全面完成,今天的重点工作是架线。 在此次鱼仓山山体滑坡中严重断裂的10千伏两溪线珍珠桥支线01-01 号门杆和07-07号门杆是联接鱼仓山村和珍珠桥村两村供电的主干线路,承担着600多用户的供电任务。鉴于垮塌山体情况不稳定,抢修小组在对周边地势进行踏勘后,在离滑坡体1公里以外、地势相对开阔的地段展开了改道新建线路的抢修工作。 “昨天通往乐山的主干道—国道G348线滑坡地段堵塞路段已全面通行,加之山势险要,今天在放线过程中要首先保障人员安全,同时要注意两条道路上来往行人和车辆安全。”王卫介绍说。 隔着马边河,鱼仓山村和珍珠桥村在边河两岸的半山坡遥遥相望。没有飞机放线,两山之间直线距离500多米的大档距,仅靠人力牵引跨越两山谷底之间的两条公路和马边河,这一切都让王卫和荣丁供电所的员工们压力不小。 由于新建的01-01号门杆和07-07号门杆分别耸立在马边河两岸的半山腰上,线路将跨越垂直高度约400多米的山谷,落差高,加之在树丛竹林中放线、起吊线路难度巨大。为确保放线通道的畅通,通道砍伐小组队员们用时一个半小时,砍伐竹林20多篓,一条宽6米的通道呈现在大家的眼前。 8时35分,在交待完当天的工作任务和注意事项后,抢修有序展开。60人的抢修队伍兵分4组错落安排在山谷中的各个工作点:一组沿山谷而下砍伐线路通道,二组负责国道G348线来往交通安全维护,三组负责用小船运送线路过河,三组、四组分别在两处新立电杆处登杆放线、接线、收线,装置防震锤等。 9时整,第一根导线展放工作全面展开。山间草木茂盛,稍有不慎,就有踏空跌落的危险,抢修队员李俊等5人彼此叮嘱着安全事项,用牵引绳拉着导线一步步沿着陡峭的山坡进发到400多米的山底的河谷,交与三组负责用小船运送线路过河,再交与每四组人员拖曳至半山腰的07-07号门杆。 11时15分,在大家关注的目光中,第一根导线成功的将新建的01-01号门杆和07-07号门杆连接起来。望着这根几经波折架设起来的导线,大家心里都长长的舒了口气。 抢修时至中午,现场在火辣辣的太阳直射下温度已高达36度,金具和电杆已被晒得滚烫。全副武装穿着棉质工作服,佩戴安全帽的抢修人员的脸被晒得通红,汗水顺着他们的脸颊往下流淌,浸透了工装,但他们的动作依然那么娴熟、手依然那么有力,山谷间不时传来各小组传递工作进展情况的吆喝声。 17时50分,山区气候多变,抢修中,一阵倾盆大雨来袭,汗水、雨水交织在一起,顺着队员们衣角流淌。幕色降临,冒雨抢修工作仍在继续。此刻,每位队员的心中只有一个信念:“抓紧时间,争取今天晚上恢复供电。” 8月7日11时37分,历经4天奋力抢修,停电4天600多户客户全面恢复供电,灿若星辰的点点灯光再次照亮了大山深处山村的夜晚。(李红燕) 信息来源:国网乐山供电公司
