  11月21日的雁城,气温骤降,灰蒙蒙地天空飘着零星细雨。上午08时30分,资阳市雁江区车城大道中段的一块路边空地上,数十名身着蓝色工作服的电力工人列队集结。

  正在进行的是电力施工前的例行班前会。工作负责人张相贵对照着施工方案,详细地交代着每一项工作任务、人员分工、危险点防控措施等。“下了点小雨,电杆比较湿滑,大家在登杆过程中一定要注意安全!”面对即将在特殊环境下展开的又一次攻坚行动,他再三向队友们强调。路边,停靠着载着工器具和物资的黄色工程车和一辆“等候差遣”的大型吊装车。

资阳:绝缘化改造为电网“御寒”

  伴随着冬季气温的持续下降,居民大功率取暖设备投入使用,城区供电负荷攀升。为进一步提升线路供电可靠性,降低故障率,国网资阳供电公司加紧实施今年最后一批城区架空线路绝缘化改造,确保重载线路平稳过冬。

  “此次工程牵涉多个工种同时作业,点多面广,时间紧、任务重。”面对在城区繁华路段进行的大型施工,工程总负责人王辉松绷紧心弦靠前指挥。10千伏鸡刘线和刘外线为同杆架设的双回线路,需实施绝缘化改造的线路全长4400米,牵涉12个杆位的登高作业。工程内容包涵更换6条架空导线、更换用户绝缘引流线、更换10千伏鸡刘线#28杆下杆电缆、制作电缆头、电缆分支箱头等。

  “我们调集了配电运检班、输电线路班和带电作业班的60名施工人员。”王辉松介绍说,为了减少停电时间,施工队整合多方人力资源,将原本两天的工期压缩了一半。

资阳:绝缘化改造为电网“御寒”

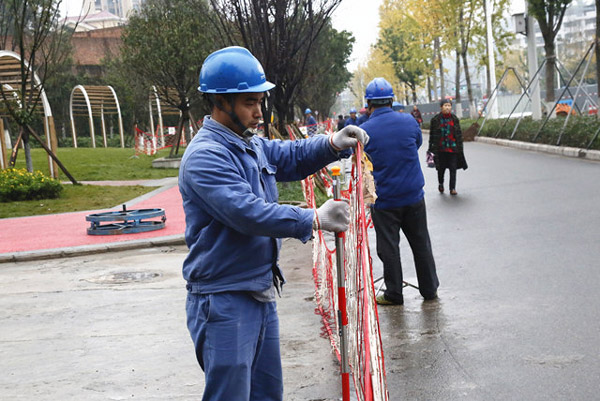

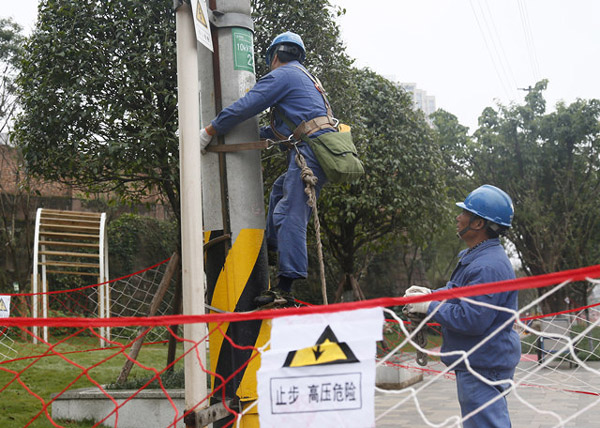

  清理工器具、装设安全围栏、登杆验电、挂接地线……待一切准备就绪,队员们各施其职,按照工程计划紧张有序地展开行动。十余米高的杆头,施工人员顶着寒风舞动着手中的工器具;杆下,吊车吊起沉重的线盘,在工作人员指挥下,安置到指定的位置……远远望去,一片繁忙的景象。

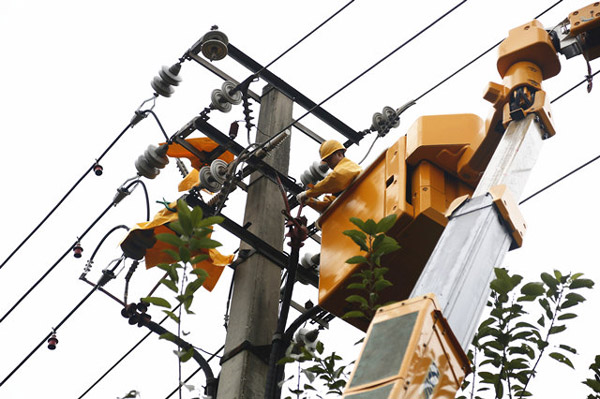

  10千伏鸡刘线#23—#24杆之间档距较大,横跨车城大道和狮山路交叉口,放线时导线会垂落至地面,造成行人与车辆的安全隐患,采用吊车作为跨越支撑有效地规避了风险;10千伏鸡刘线#29杆一侧带电,施工时采取停带结合作业的方式进行。两名施工人员蹲在带电作业车臂斗,被长长的臂杆送至半空,临近带电体完成线路改接任务。

资阳:绝缘化改造为电网“御寒”

  时间一分一秒过去,第一根裸导线被顺利换下,紧接着,第二根绝缘线架上了杆头……

  傍晚时分,伴随着10千伏鸡刘线、刘外线恢复供电,绝缘化改造工程顺利完工。(程杰)
