检修:直击500千伏二榄一线绝缘子大修

发布日期: 2017-09-15



  9月12日,是500千伏二榄一线绝缘子大修工作的第7天,也是最忙碌、最攻坚的一天。一大早,国网四川检修公司20余名线路员工就在51号铁塔附近忙碌起来,为“啃下”这块“硬骨头”作准备,现场一派热火朝天的劳动景象。

  500千伏二榄一线为原二普三线π接改建段线路,起于二滩水电站,止于500千伏橄榄变电站,于2000年5月投入运行。由于投运时间较长,绝缘子老化严重,劣化率较高,为防止发生掉串等不安全事件,国网四川检修公司决定对该线路进线绝缘子大修。

检修:直击500千伏二榄一线绝缘子大修

  51号铁塔位于山顶上,沿途全是羊肠小道,地上密布碎石和荆棘,稍有不慎便会摔倒或划伤,材料运输困难,施工作业面狭窄,两边高差较大,属于压档和双串直线转角塔,更换难度大,每一步都必须精准到位,是整个绝缘子大修工作的难点。

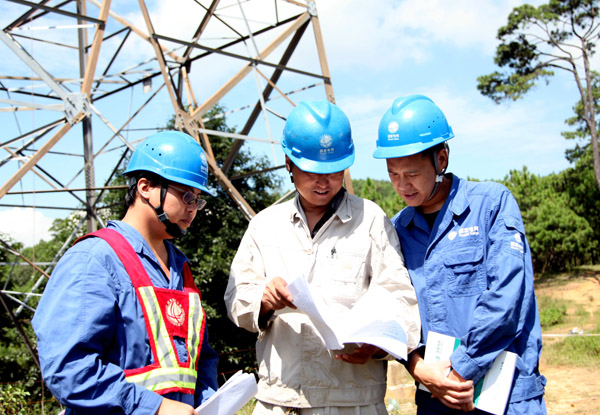

  “地面作业人员各就各位,高空人员检查个人安全工器具,准备登塔作业。”上午8时,班前会后,随着工作负责人黎国的一声令下,工作人员开始对工器具进行隐患排查,只见高空作业人员仔细核对杆塔号名称、认真进行安全带冲击试验,确保现场作业无虞。

  “高空人员把安全带、保护绳系好,注意安全,移位时不得失去安全带保护,挂手扳葫芦的角度要调整好,摇杆避免跟绝缘子碰撞。”几分钟后,在黎国的监护下,3名高空作业人员背着工器具、绝缘绳攀登到50米高的导线上,有条不紊地进行装设个人保安线、挂滑车等工作。

  “打好导线后备保护绳,用软胶管保护好导线,提线钩挂在软胶管上,防止损伤导线。”黎国仰着头,双眼紧紧盯着高空作业人员,通过对讲机不停地大声吆喝提醒着。为防止更换绝缘子串时导线坠落,国网四川检修公司对“三跨”、110千伏及以上电力线路跨越、老压档、大档距、直线转角5种塔位,采取加强横担、对导线双保、两把6吨葫芦提线、以及压档拆均压环等特殊措施防范于未然。

  此时,地面作业人员也忙而有序地进行着检查工器具、绝缘子串组装、擦拭绝缘子等一系列工作。

检修:直击500千伏二榄一线绝缘子大修

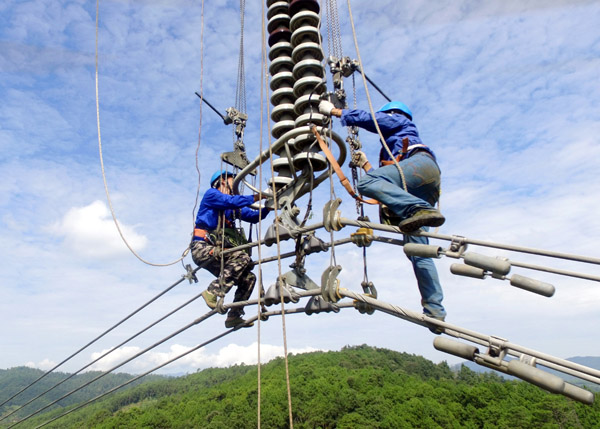

  “葫芦再打两手,收紧点,两边葫芦同时均匀提线,检查一下是否受力良好,牢不牢固。”20分钟后,随着高空“咯吱咯吱”的葫芦紧线声,需要更换的绝缘串慢慢松弛,张力也慢慢降低。

  “再来点,好,稳住!”9时30分,旧绝缘子串安全着陆后,10余名地面作业人员在高空作业人员的提醒下,用绳索顺利将新绝缘子串起吊到位。

  高空作业人员未作片刻休息,就开始安装、紧固、松葫芦、调整绝缘子串等工作,11时20分,顺利完成了A、C相的更换工作。

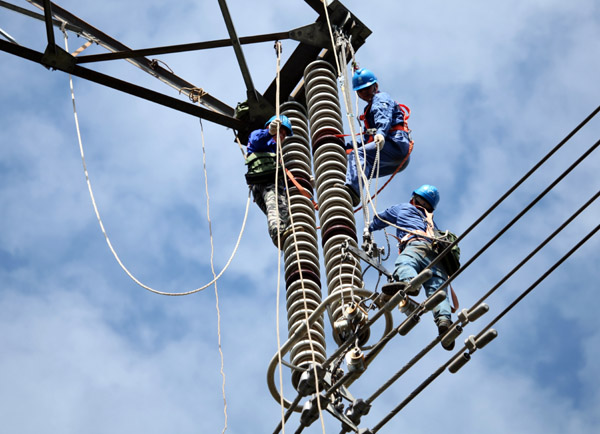

  “下面开始更换难度较大的中相了,高空人员一定要注意,保护好瓷瓶。”更换中相绝缘子串时,新旧绝缘子串必须穿过铁塔中间平口交叉铁,上下传递时,稍不注意,就会发生绝缘子碰撞,造成绝缘子损坏,必须有专人保护。

检修:直击500千伏二榄一线绝缘子大修

  时间一分一秒地过去,转眼已过晌午,现场却无一人记起来吃午饭。黎国趁工作间隙,安排地面人员用绳子将面包和牛奶传递给塔上3人,让他们填填肚子,增加点热量。3人便坐在高高的铁塔顶上,匆忙吃完了一顿简单的午饭。

  15时30分,在检查无遗留工器具、材料,并确认拆除个人保安线后,在塔上工作了将近7个多小时的高空作业人员终于收工下塔,顺利完成了51号铁塔的绝缘子串更换工作。

  据了解,本次500千伏二榄一线绝缘子大修主要涉及54基铁塔,共计231串、7329片绝缘子、231只球头的更换工作,截至12日下午6时,已完成总工作量的90%,预计在9月14日全面完成。(李云)

  信息来源:国网四川检修公司
