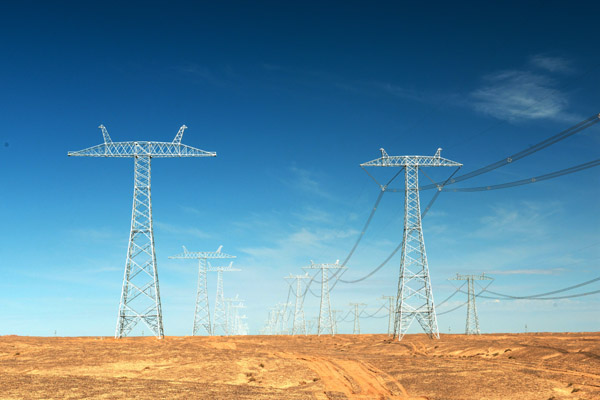

——±1100千伏吉泉线(甘2标段)鏖战戈壁施工纪实 “高空人员注意,横担马上进位。最后一基、最后一吊,务必提高警惕。”7月13日18时,地面指挥人员紧绷“安全弦”,目不转睛的盯着高空作业状况,把好铁塔吊装组立的最后一道关。当晚20时,277基铁塔屹立在戈壁滩上,连成一排,标志着昌吉-古泉±1100千伏特高压直流输电工程甘2标段铁塔组立完成,该标段全面迈入架线施工阶段,加速吉泉线建设进程。 由四川电力送变电建设公司承建的±1100千伏吉泉线甘2标段位于甘肃省酒泉市境内,起于瓜州县N2051号塔,止于玉门县级市N2329 号塔。该标段线路全长141.787千米,铁塔277基,铁塔总重约3.3万吨。 吉泉线甘2标段戈壁塔群排成一线。张东摄 机械化添质效 一马平川的戈壁滩让初到现场查勘的四川送变电项目经理张杰既惊讶又惊喜。放眼望去,远方一台正在吊装500千伏铁塔组件的吊车引起了他的关注和深思。“相比熟悉的川内高山大岭,这里地平、风大、地质特殊,我们必须采用更适合戈壁滩,且更高效的施工方式,建设精品特高压。” 工程开工以来,四川送变电公司组织多批技术专家赴现场查勘,全面分析地形地貌、运输条件、作业环境等因素,因地制宜的确定施工方案,从基础开挖到铁塔组立采用全过程机械化施工,并选定多种吨位吊车流水作业施工,全面提升铁塔组立质效。 “大吨位吊车整段起吊的最大吊重达到10-12吨,是传统内悬浮抱杆施工最大起重量的6倍,同时可有效解决传统施工方法进位困难、高处作业量大、易受大风扰动等缺点,大大提高了施工效率,降低了安全风险。不仅如此,吊车流水作业组立单基铁塔平均耗时5-7天,相比传统方式单基组立缩短了近一半时间,整体分部工程工期被科学的缩短了近40天。就这样短短110天,我们完成了3.3万吨铁塔组立,创造了特高压组塔效率方面的新突破。”四川送变电项目总工蓝宏用数据说话,侃侃而谈机械化施工质效。 吉泉线甘2标段500吨吊车组立标段最高塔位。牟硕摄 “通过缜密计算,我们选用500吨吊车,攻克105米、110米全标段最高的两基铁塔。从地面到吊装进位点,仅需90秒即可将3吨重的铁塔部件送至90米的高点。”蓝宏继续补充介绍道。据了解,采用500吨级吊车组塔在全国特高压建设历史上尚属首次。 精益化控过程 面对世界首条±1100千伏特高压线路,四川送变电公司高度重视,调派±800千伏灵绍线施工项目部原班人马转战吉泉线,项目部24名特高压施工管理精英齐上阵,带领24个作业班组600余人鏖战戈壁滩,配强、配齐各类物资、材料及大型机械设备,用心铸造这项世界级工程。 四川送变电施工项目部紧紧围绕建设“精品中的精品”质量目标,结合本工程实际情况,在建设过程中,严格落实隐蔽工程全过程签证制度,强化成品保护措施,积极参与“四查一创建”工作,保证标准、规范及质量通病防治措施落实到位,确保标准工艺100%应用。 “在过程中监管,在监管中处理,在处理后总结,这是维持施工持续推进,使现场管控始终处于良性循环的重要手段。”项目经理张杰说。 吉泉线甘2标段260吨履带吊组立铁塔。牟硕摄 针对河西走廊大风区组塔、跨越兰新铁路、连霍高速公路、临近带电的天中、祁韶线架线等高风险作业点,四川送变电公司严格执行方案专家评审、作业施工单基策划等制度,强化日常现场巡查,加强工器具“二维码”管理、分包队伍“同进同出”等安全强制性管控措施,对重要风险点安排专人蹲点监护,确保施工过程安全可控。与此同时,结合近期事故通报,深入现场开展隐患排查、反违章防倒塔等专项行动,督促分包单位切实履行安全生产主体责任,以措施落实、制度落实、责任落实“三大利刃”,筑牢施工现场安全防线。 “我们标段所有人的安全帽、工器具上都贴了二维码,手机一扫即可查阅详细信息,即方便又安全。”在项目部材料站,项目安全主管李红源一边扫着二维码,一边介绍道。“这些全靠几位去年入职的小兄弟帮忙,才能将如此巨大信息量的资料精简、分类录入二维码后台系统中。” 吉泉线甘2标段8根银线穿越戈壁滩。牟硕摄 人性化战戈壁 “3月刚来时,现场还被皑皑大雪覆盖,气温在零下10度以下,风吹在脸上简直就像刀割一样,吹得人站都站不稳。尽管从头到脚全副武装,到现场呆不到10分钟,就被直接冻回板房里面烤火了。可你看现在,鸡蛋放在地上,5分钟就熟透了,简直可以放块铁板烤铁板烧了,这地表温度起码都有80度。”一位被烈日晒得黢黑的施工人员笑着说起了不到半年内遭遇的“冰火两重天”。说罢,他卷起裤腿,指着自己像“蛇蜕皮”一样的小腿叮嘱道,“戈壁滩上的风沙对皮肤具有极强的腐蚀性,要注意防护。” 吉泉线甘2标段地处河西走廊,工程沿线气候、地形地质条件复杂,冬季极寒、大风,夏季烈日、酷暑,戈壁、沙漠等特殊地形内含强腐蚀盐渍土、湿陷性黄土、风积沙、局部较高地下水位等,给现场施工带来诸多不便,也给作业人员健康保障带来诸多隐患。 对此,四川送变电施工项目部采用“错温”方式,合理调整施工时间,有效避开烈日暴晒时段,抓住其余黄金时段加速施工推进。不仅如此,该公司项目部还向每一位施工人员发放菊花茶、防晒霜、防晒服、护目镜、口罩等防暑降温及防护用品,首要保证全员身体健康。 现场庆祝组塔完工。牟硕摄 据悉,昌吉-古泉±1100千伏特高压直流输电工程是目前世界电压等级最高、输送容量最大、输送距离最远、技术水平最先进的“电力高速路”。该工程计划2018年6月投运,目前甘2标段工程推进顺利,预计今年底竣工。(牟硕) 信息来源:四川电力送变电建设公司
