检修:目击普提站“心脏搭桥术”

发布日期: 2017-04-13



  4月8日,500千伏普提变电站内人声鼎沸,20余名国网四川检修公司西昌运维分部变电检修人员正在对1号主变实施“心脏手术”——更换220千伏侧B相套管。

title

  500千伏普提变电站于1998年7月投入运行,承担着二滩丰富水电和凉山彝族自治州风电等清洁能源的输出任务,对四川500千伏电力系统进行无功补偿,具有解决系统稳定及过电压问题的作用,是川电外送“高速公路”的咽喉。

  西昌运维分部在巡视中发现,普提变电站1号主变220千伏侧B相套管发生漏油“病变”。主变被称为变电站的“心脏”,“心脏”一旦出现任何问题都不是小事,将直接电网的安全稳定运行。西昌运维分部多次组织骨干人员进行探讨“会诊”,决定在2017年春季检修工作中对其动“手术”进行更换。

  “上下吊点位置一定要选好,吊带和风绳要捆绑结实。”现场作业人员尹俊介绍,“由于是倒杆式套管,必须把起吊角度和原套管角度调整一致,才能将原套管起吊出来。”

title

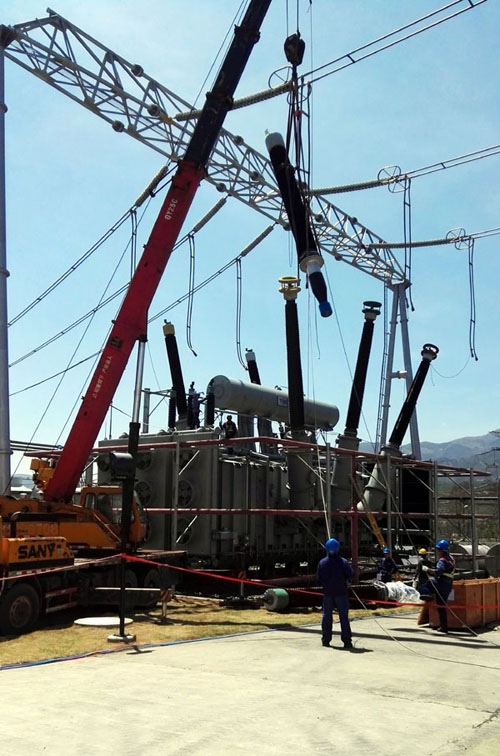

  500千伏普提变电站场地布局紧凑,1号主变周围施工作业面较小,吊车吊臂距220千伏、500千伏跳线和其他套管较近,吊臂和吊钩活动范围狭窄,起吊过程中,被调套管要经过35千伏、500千伏套管和220千伏另一相套管,给更换工作带来巨大挑战,属于四级生产作业风险,每一步都必须精准到位,每一个不经意的失误都会引发作业风险。

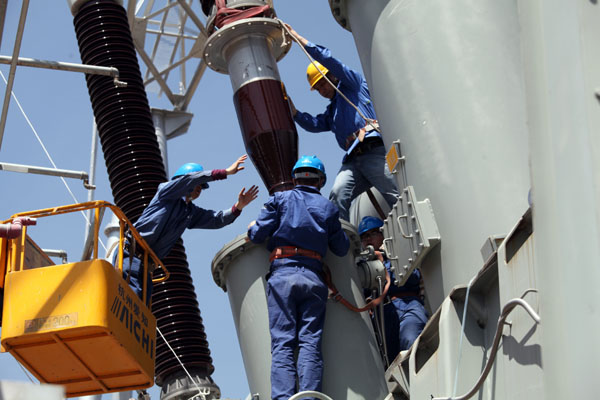

  “内部连线已拆除,螺栓已松出,加强监护,指挥好吊车,准备起吊。”4月8日上午10时,工作人员开始对原套管进行起吊。本次更换套管接线位于其下方手孔处,需将变压器油放至邮箱箱顶约25吨后,拆除内部套管下部接线端子与中压侧引线之间的连线后才能吊出原套管。

  “左边一点……稍提10厘米……好……稳住!”工作人员张建华一边死盯着现场,一边示意吊车驾驶员c操控。

  “拉风绳人员注意观察套管的移动位置,防止套管摆动误碰设备,左边风绳用力。”尹俊的双眼紧随着被吊套管移动,不停地大声提醒着同伴。

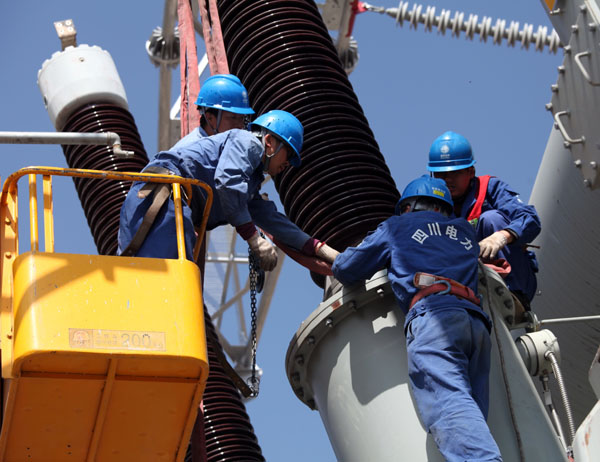

  中午12时,吊车共左右、上下调整了20余次,才安全躲过临近的跳线和套管,顺利将原套管吊离主变,并成功着陆。

  “动作麻利点,争取在下午4点起风以前安装完毕。”中午1时,检修人员经过简单午餐后,又来到施工现场,开始了起吊和安装新套管工作。此时站内地表温度高达34摄氏度,毒辣的紫外线把人“烤”地生疼。

title

  新套管在起吊过程中,必须保持套管上端高于下端,防止空气侵入电容芯棒,安装时相对湿度应小于70%。

  下午3时10分,新套管在吊车和检修人员的通力合作下,越过层层障碍,精准归位。

  此时“心脏手术”也进入到更加精细阶段,检修人员顾不上擦拭在脸上流淌的汗珠,一丝不苟地进行紧固螺丝、注油、连接内部连线、密封等一系列工作。

  下午5时,整台“手术”全面告捷。目前,500千伏普提变电站1号主变进入72小时“静置”阶段,待试验合格后就立即“出院”投产。(李云)

  信息来源:国网四川省电力公司检修公司
